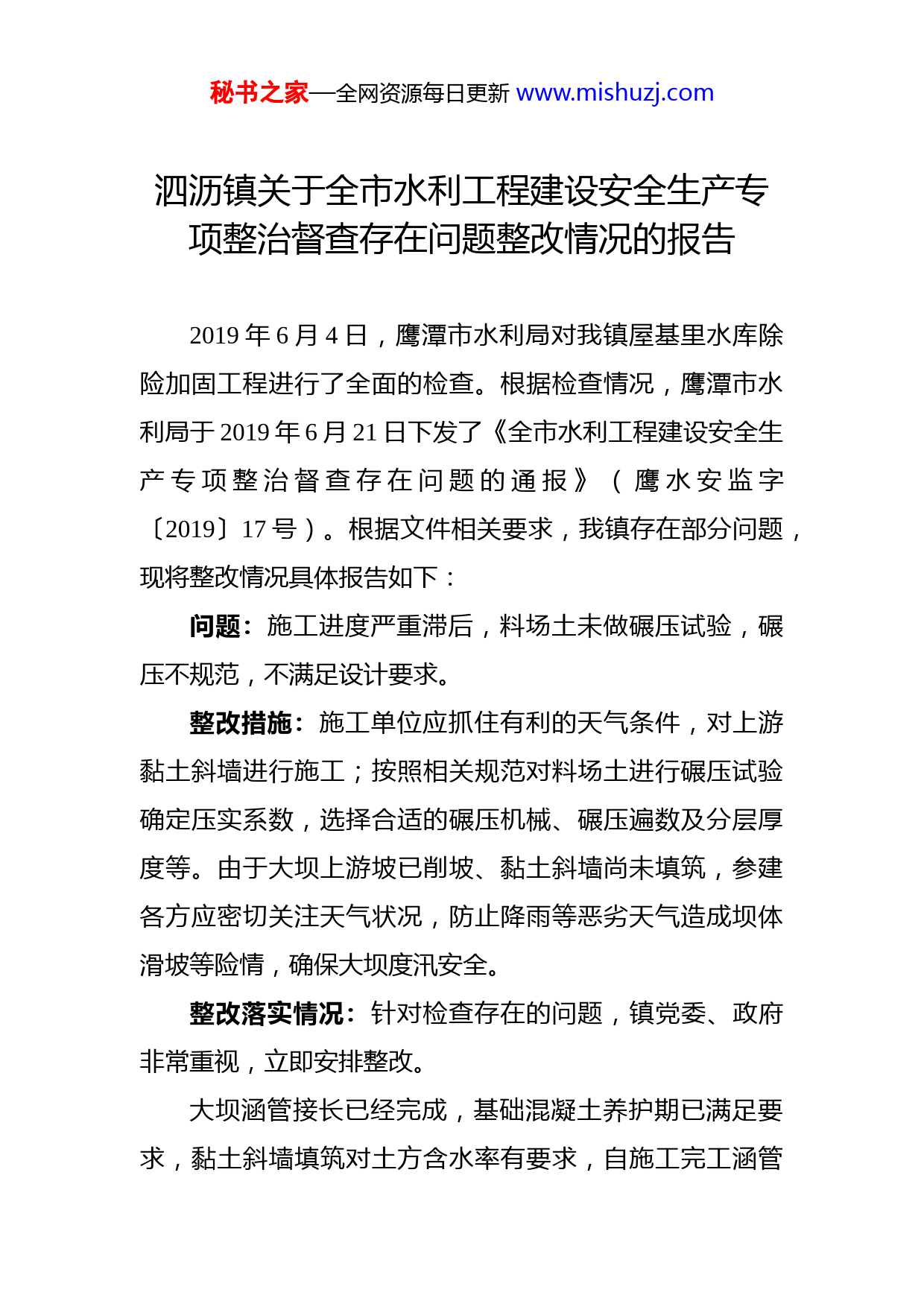

镇关于全市水利工程建设安全生产专项整治督查存在问题整改情况的报告

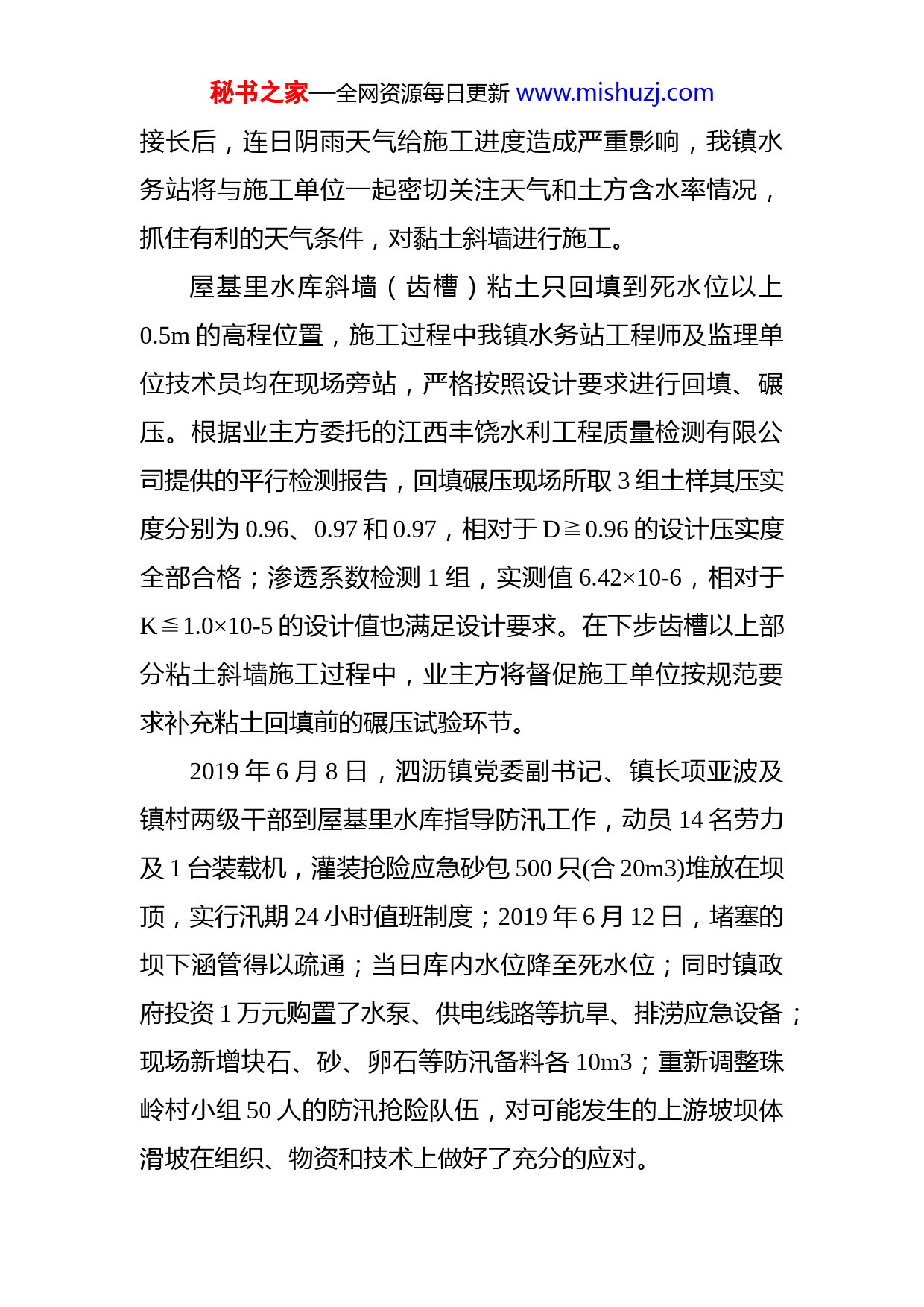

秘书之家—全网资源每日更新www.mishuzj.com泗沥镇关于全市水利工程建设安全生产专项整治督查存在问题整改情况的报告2019年6月4日,鹰潭市水利局对我镇屋基里水库除险加固工程进行了全面的检查。根据检查情况,鹰潭市水利局于2019年6月21日下发了《全市水利工程建设安全生产专项整治督查存在问题的通报》(鹰水安监字〔2019〕17号)。根据文件相关要求,我镇存在部分问题,现将整改情况具体报告如下:问题:施工进度严重滞后,料场土未做碾压试验,碾压不规范,不满足设计要求。整改措施:施工单位应抓住有利的天气条件,对上游黏土斜墙进行施工;按照相关规范对料场土进行碾压试验确定压实系数,选择合适的碾压机械、碾压遍数及分层厚度等。由于大坝上游坡已削坡、黏土斜墙尚未填筑,参建各方应密切关注天气状况,防止降雨等恶劣天气造成坝体滑坡等险情,确保大坝度汛安全。整改落实情况:针对检查存在的问题,镇党委、政府非常重视,立即安排整改。大坝涵管接长已经完成,基础混凝土养护期已满足要求,黏土斜墙填筑对土方含水率有要求,自施工完工涵管秘书之家—全网资源每日更新www.mishuzj.com接长后,连日阴雨天气给施工进度造成严重影响,我镇水务站将与施工单位一起密切关注天气和土方含水率情况,抓住有利的天气条件,对黏土斜墙进行施工。屋基里水库斜墙(齿槽)粘土只回填到死水位以上0.5m的高程位置,施工过程中我镇水务站工程师及监理单位技术员均在现场旁站,严格按照设计要求进行回填、碾压。根据业主方委托的江西丰饶水利工程质量检测有限公司提供的平行检测报告,回填碾压现场所取3组土样其压实度分别为0.96、0.97和0.97,相对于D0.96≧的设计压实度全部合格;渗透系数检测1组,实测值6.42×10-6,相对于K1.0×10-5≦的设计值也满足设计要求。在下步齿槽以上部分粘土斜墙施工过程中,业主方将督促施工单位按规范要求补充粘土回填前的碾压试验环节。2019年6月8日,泗沥镇党委副书记、镇长项亚波及镇村两级干部到屋基里水库指导防汛工作,动员14名劳力及1台装载机,灌装抢险应急砂包500只(合20m3)堆放在坝顶,实行汛期24小时值班制度;2019年6月12日,堵塞的坝下涵管得以疏通;当日库内水位降至死水位;同时镇政府投资1万元购置了水泵、供电线路等抗旱、排涝应急设备;现场新增块石、砂、卵石等防汛备料各10m3;重新调整珠岭村小组50人的防汛抢险队伍,对可能发生的上游坡坝体滑坡在组织、物资和技术上做好了充分的应对。

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

双玖写作
实名认证
内容提供者

材料代笔、论文期刊请加微信sjgw98咨询

阅读排行

确认删除?
VIP会员
客服微信
  • 扫一扫添加客服微信
回到顶部
