X县水利局2024年第一季度工作总结和下一步工作计划

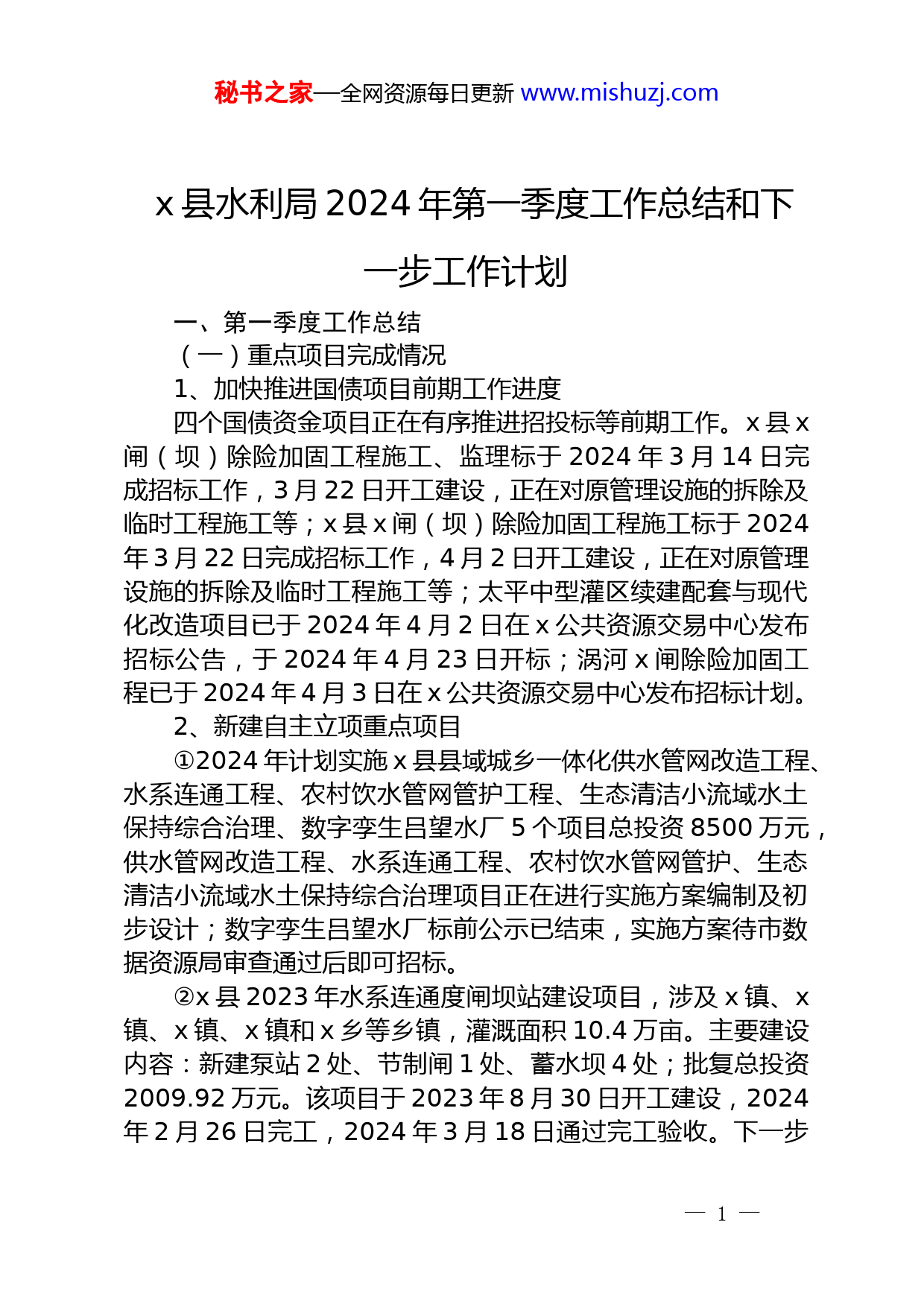

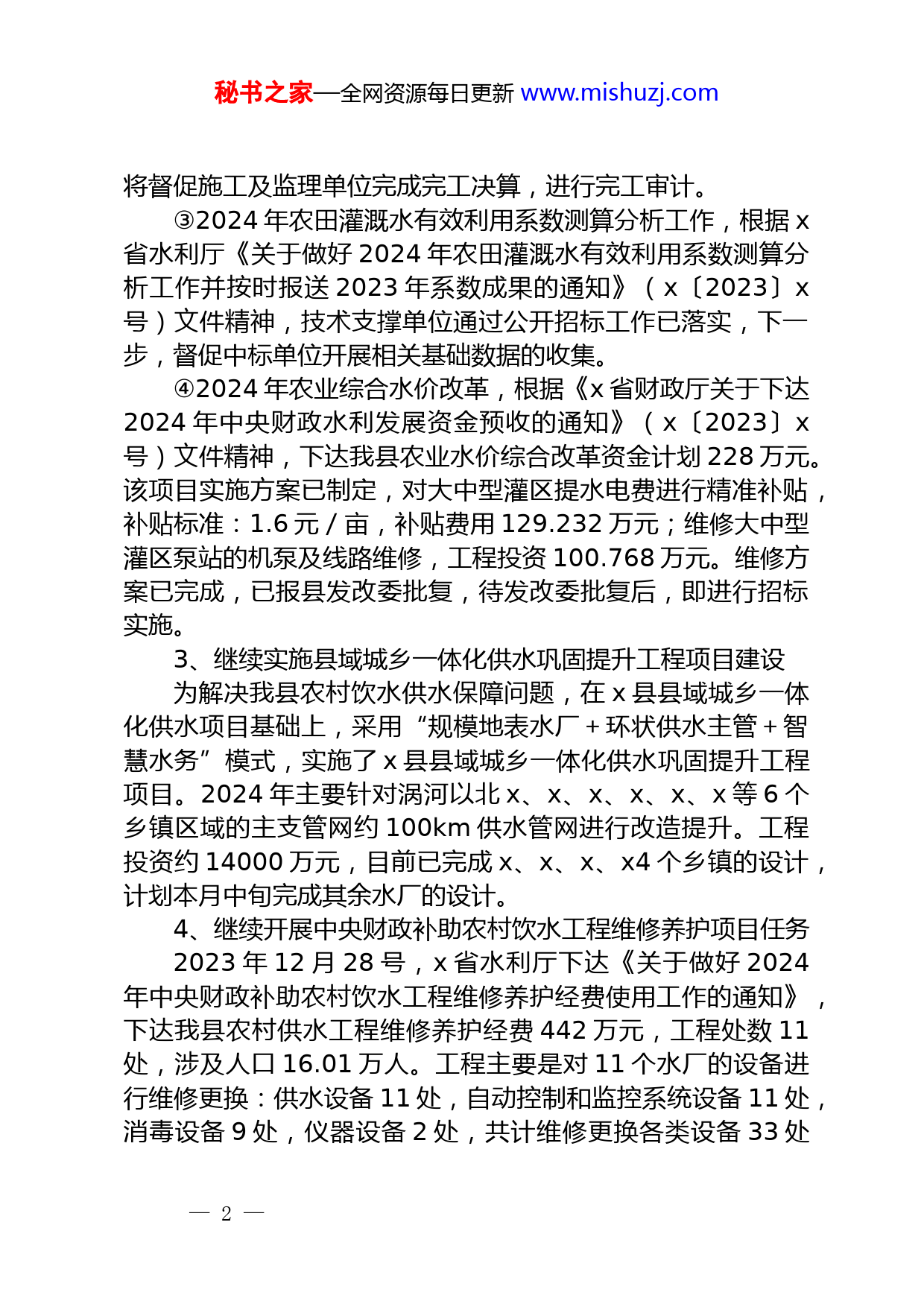

秘书之家—全网资源每日更新www.mishuzj.comx县水利局2024年第一季度工作总结和下一步工作计划一、第一季度工作总结(一)重点项目完成情况1、加快推进国债项目前期工作进度四个国债资金项目正在有序推进招投标等前期工作。x县x闸(坝)除险加固工程施工、监理标于2024年3月14日完成招标工作,3月22日开工建设,正在对原管理设施的拆除及临时工程施工等;x县x闸(坝)除险加固工程施工标于2024年3月22日完成招标工作,4月2日开工建设,正在对原管理设施的拆除及临时工程施工等;太平中型灌区续建配套与现代化改造项目已于2024年4月2日在x公共资源交易中心发布招标公告,于2024年4月23日开标;涡河x闸除险加固工程已于2024年4月3日在x公共资源交易中心发布招标计划。2、新建自主立项重点项目①2024年计划实施x县县域城乡一体化供水管网改造工程、水系连通工程、农村饮水管网管护工程、生态清洁小流域水土保持综合治理、数字孪生吕望水厂5个项目总投资8500万元,供水管网改造工程、水系连通工程、农村饮水管网管护、生态清洁小流域水土保持综合治理项目正在进行实施方案编制及初步设计;数字孪生吕望水厂标前公示已结束,实施方案待市数据资源局审查通过后即可招标。②x县2023年水系连通度闸坝站建设项目,涉及x镇、x镇、x镇、x镇和x乡等乡镇,灌溉面积10.4万亩。主要建设内容:新建泵站2处、节制闸1处、蓄水坝4处;批复总投资2009.92万元。该项目于2023年8月30日开工建设,2024年2月26日完工,2024年3月18日通过完工验收。下一步—1—秘书之家—全网资源每日更新www.mishuzj.com将督促施工及监理单位完成完工决算,进行完工审计。③...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

材料大师姐
实名认证
内容提供者

材料代笔、论文期刊请加微信sjgw98咨询

阅读排行

确认删除?
VIP会员
客服微信
  • 扫一扫添加客服微信
回到顶部
