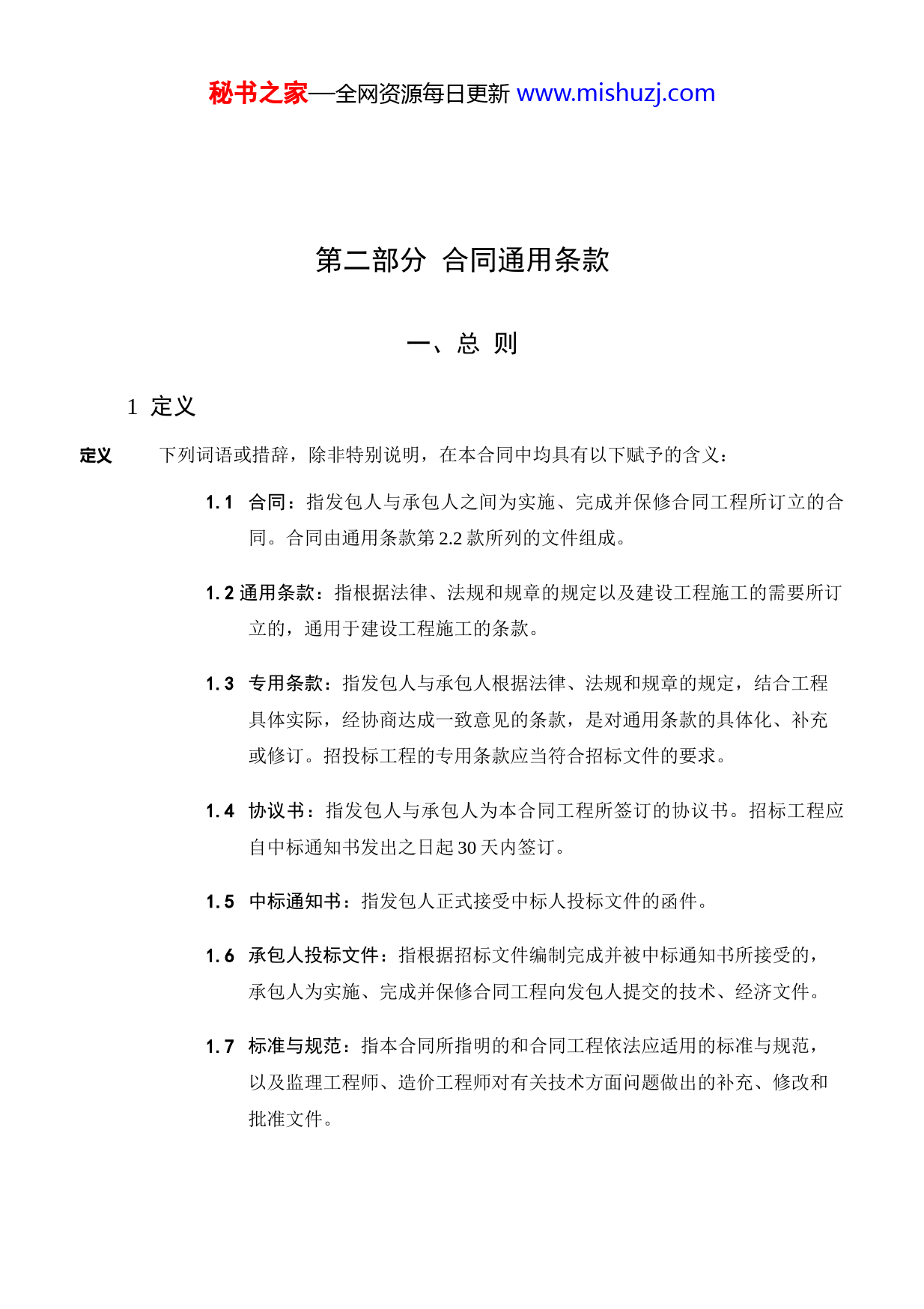

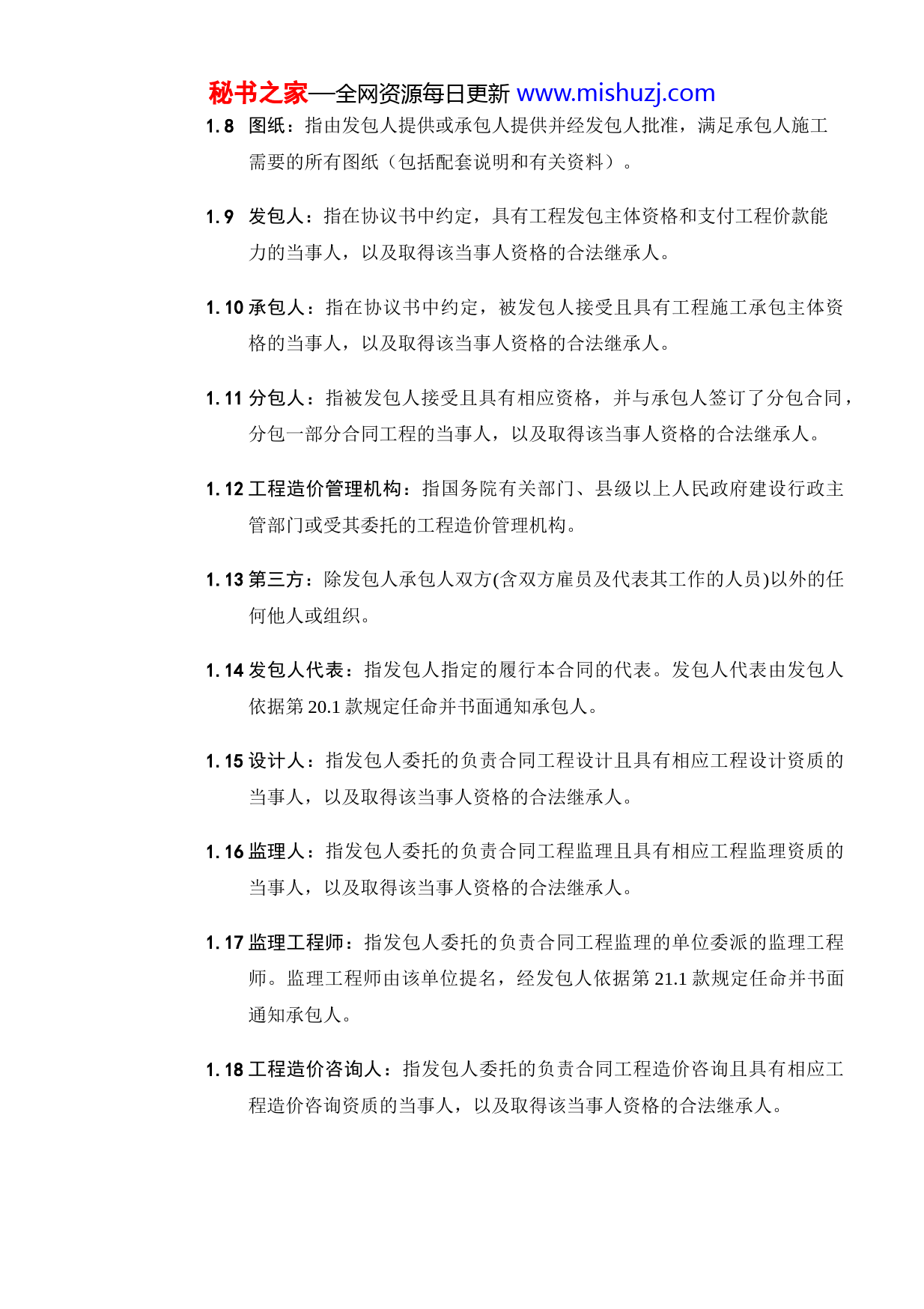

秘书之家—全网资源每日更新www.mishuzj.com第二部分合同通用条款一、总则1定义定义下列词语或措辞,除非特别说明,在本合同中均具有以下赋予的含义:1.1合同:指发包人与承包人之间为实施、完成并保修合同工程所订立的合同。合同由通用条款第2.2款所列的文件组成。1.2通用条款:指根据法律、法规和规章的规定以及建设工程施工的需要所订立的,通用于建设工程施工的条款。1.3专用条款:指发包人与承包人根据法律、法规和规章的规定,结合工程具体实际,经协商达成一致意见的条款,是对通用条款的具体化、补充或修订。招投标工程的专用条款应当符合招标文件的要求。1.4协议书:指发包人与承包人为本合同工程所签订的协议书。招标工程应自中标通知书发出之日起30天内签订。1.5中标通知书:指发包人正式接受中标人投标文件的函件。1.6承包人投标文件:指根据招标文件编制完成并被中标通知书所接受的,承包人为实施、完成并保修合同工程向发包人提交的技术、经济文件。1.7标准与规范:指本合同所指明的和合同工程依法应适用的标准与规范,以及监理工程师、造价工程师对有关技术方面问题做出的补充、修改和批准文件。秘书之家—全网资源每日更新www.mishuzj.com1.8图纸:指由发包人提供或承包人提供并经发包人批准,满足承包人施工需要的所有图纸(包括配套说明和有关资料)。1.9发包人:指在协议书中约定,具有工程发包主体资格和支付工程价款能力的当事人,以及取得该当事人资格的合法继承人。1.10承包人:指在协议书中约定,被发包人接受且具有工程施工承包主体资格的当事人,以及取得该当事人资格的合法继承人。1.11分包人:指被发包人接受且具有相应资格,并与承包人签订了分包合同,分包一部分合同工程的当事人,以及取得该当事人资格的合法继承人。1.12工程造价管理机构:指国务院有关部门、县级以上人民政府建设行政主管部门或受其委托的工程造价管理机构。1.13第三方:除发包人承包人双方(含双方雇员及代表其工作的人员)以外的任何他人或组织。1.14发包人代表:指发包人指定的履行本合同的代表。发包人代表由发包人依据第20.1款规定任命并书面通知承包人。1.15设计人:指发包人委托的负责合同工程设计且具有相应工程设计资质的当事人,以及取得该当事人资格的合法继承人。1.16监理人:指发包人委托的负责合同工程监理且具有相应工程监理资质的当事人,以及取得该当事人资格的合法继承人。1.17监理工程师:指发包人委托的负责合同工程监理的单位委派的监理工程师。监理工程师由该单位提名,经发包人依据第21.1款规定任命并书面通知承包人。1.18工程造价咨询人:指发包人委托的负责合同工程造价咨询且具有相应工程造价咨询资质的当事人,以及取得该当事人资格的合法继承人。秘书之家—全网资源每日更新www.mishuzj.com1.19造价工程师:指发包人委托的负责合同工程造价咨询的单位委派的造价工程师。造价工程师由该单位提名,经发包人依据第22.1款规定任命并书面通知承包人。1.20承包人代表:指承包人指定的负责合同工程施工管理和履行本合同的代表。承包人代表由承包人依据第23.1款规定任命并书面通知发包人。1.21工期:指发包人承包人在协议书中约定,按照总日历天数(包括法定节假日)计算的从开始实施到完成合同工程的天数。1.22开工日期:指根据第32.1款规定,监理工程师签发开工令后,按照合同规定承包人最迟开工的日期。1.23计划竣工日期:指自开工日期起根据合同规定要求承包人完成合同工程并竣工的全部时间(包括根据第34条和第35.2款规定所做的调整)。1.24实际竣工日期:指承包人实际完成合同工程或某单项工程并通过竣工验收的日期,实际竣工日期按照第36.2款规定确定。1.25小时或天:指本合同中约定按小时计算时间的,从事件有效开始计算(不扣除休息时间);约定按天计算时间的,开始当天不计入,从次日开始计算。时限的最后一天是休息日或其他法定节假日的,以节假日次日为时限,但竣工日期除外。时限的最后一天的截止时间为当日晚间24时(即次日零点)。1.26中标价格:指中标通知书中认可的,中标人实施、完成并保修合同工程的价格。1.27合同价款:指承包人按照合同约定完成了包括缺陷责任期内的全部承包工作后,发包人应及时足额(包括按合同约定调整的价款)支付给承包人的全部金额。其具体款项依据协议书中标明的包括暂列金额、暂估价在内的金额和合同约定的合同价款调整事项确定。秘书之家—全网资源每日更新www.mishuzj.com1.28费用:指为履行合同所发生或将发生的所有合理开支,包括管理费和其他合理分摊的开支,但不包括利润。1.29分部分项工程项目费:指为实施、完成并保修永久工程,发生于工程实体项目所需的人工费、材料费、机械使用费、管理费和利润,并考虑风险因素的影响。1.30措施项目费:指为实施、完成并保修合同工程,发生于合同工程施工前和施工过程中的技术、生活、安全等方面的非工程实体项目费。1.31工程款:指为实施、完成并保修合同工程,发包人支付或应支付给承包人的各种价款,包括进度款、结算款等。程。1.32合同工程:指发包人、承包人在协议书中约定的承包范围内的工程。1.33永久工程:指根据合同约定应实施、完成的永久性工程。1.34临时工程:指实施、完成并保修永久工程过程中所需要的各类临时性工1.35分包工程:指合同工程中,由分包人实施的非主体结构的专业工程。1.36单项工程:指具有独立的设计文件,竣工后可以独立发挥生产能力和工程效益的工程。组成合同工程的单项工程名称、内容和范围等应在专用条款中明确。1.37施工场地:指由发包人提供的用于合同工程施工的场所以及发包人在图纸中具体指定的供施工使用的任何其他场所。1.38施工机械:指承包人临时带入现场用于合同工程施工的仪器、机械、运输工具或其他物品,但不包括用于或安装在合同工程中的材料设备。1.39书面形式:指合同文书、信件和数据电文(包括电报、传真、电子数据交换和电子邮件)等可以有形地表现所载内容的形式。发包人承包人可秘书之家—全网资源每日更新www.mishuzj.com在专用条款中注明所采用的书面形式。1.40变更:指经发包人批准的由监理工程师根据第59条规定发出指令的工程的任何改变。1.41索赔:指合同履行期间,对于并非自己的过错而是应由对方承担责任的情况所造成的损失,并根据第34条和第75条规定向对方提出费用补偿和(或)工期顺延的要求。1.42国家:指中华人民共和国。1.43不可抗力:指不能预见、不能避免并不能克服的客观情况。2合同文件及解释2.1标题和旁注本合同条款的标题和旁注不构成合同的组成部分。2.2合同文件组成下列组成本合同的文件是一个合同整体,彼此应能相互解释,互为说明。当出及优先顺序现相互矛盾时,组成本合同文件的优先解释顺序如下:(1)协议书;(2)履行本合同的相关补充协议(含会议纪要、工程变更、签证等修正文件);(3)中标通知书(适用于招标工程);(4)承包人投标文件及其附件(含评标期间的澄清文件和补充资料)(适用于招标工程);确认的工程量清单报价单或施工图预算书(适用于非招标工程);(5)专用条款;(6)通用条款;(7)标准、规范及有关技术文件;(8)图纸;秘书之家—全网资源每日更新www.mishuzj.com(9)工程量清单;(10)专用条款约定的其他文件。2.3当合同文件内容出现含糊不清或不相一致时,由发包人承包人在不影响合同工程正常实施的情况下协商解决。双方协商不成,由本合同约定的监理工程师或监理或造价工造价工程师作出解释。如合同任何一方不同意本合同约定的监理工程师或造价程师作出解释工程师作出的解释,按第79条规定处理。3阅读、理解与接受3.1发包人承包人应认真阅读和理解本合同的全部内容。本合同一旦订立,视为发包人承包人已全面接受本合同的所有条款。阅读、理解与接受3.2合同一方违背本合同的承诺,且在合同双方未能达成一致意见的情况下,擅自修改合同条款的,另一方在再次催告无效的情况下,有权单方解除本合同;给修改合同条款对方造成损失的,违约方应予赔偿。的限制4语言及适用的法律、标准与规范4.1语言文字本合同所使用的语言文字为汉语。4.2适用法律和法规本合同适用的法律为国家的现行法律、行政法规和合同工程所在地的地方性法规。履行合同期间,发包人承包人均应遵守适用的法律、法规。4.3适用标准与规范发包人承包人应遵守适用的标准与规范。发包人应提供标准与规范或发包人承秘书之家—全网资源每日更新www.mishuzj.com包人在专用条款中约定适用的国家标准、规范名称;国家没有但行业有的,约定适用的行业标准、规范名称;国家和行业没有但广东省有的,约定适用的广东省地方标准、规范名称。发包人要求使用国外标准、规范的,应提供中文译本;有异议时,以中文译本为准。发包人对施工技术有特殊要求的,应在招标文件中或在投标报价前说明要求;承包人自主报价并按要求提出施工工艺。5通讯联络5.1本合同中无论何处涉及到各方之间的申请、批准、确认、同意、决定、核实、通知、任命、指令或表示同意、否定等的通讯(含派人面交、邮寄、电子传输通讯形式等),均应采用书面形式,且只有在对方收到后方能生效。5.2合同中无论何处涉及到各方之间的通讯都不应无理扣压或拖延。发包人承包人应在专用条款中约定各方通讯地址和收件人,并按约定发送通讯。发送通讯收件人应在通讯回执上签署姓名和时间。一方拒绝签收另一方通讯,另一方以特快专递、挂号信等专用条款约定的方式将通讯送至通讯地址的,视为送达。6工程分包6.1分包工程的批准承包人可依法将部分工程发包给具有相应资质的分包人。承包人分包工程应报经监理工程师审查并取得发包人批准,但下列情况例外:(1)施工劳务作业分包;(2)按照合同规定的标准购买材料设备;(3)合同中已指定的分包工程。6.2签订分包合同承包人分包工程的,应与分包人签订分包合同,并在分包合同签订后7天内将6.3秘书之家—全网资源每日更新www.mishuzj.com分包工程责任分包合同送交发包人和监理工程师各一份。承包人有义务禁止分包人将分包工和义务程再次分包。6.4工程分包不能免除承包人应负的任何责任和应履行的任何义务。承包人应在分包场地派驻相应管理人员保证本合同的履行。分包人的任何违约行为或疏忽导分包工程价款致工程损坏、损害或给发包人造成损失的,承包人应承担连带责任。结算与支付分包工程价款由承包人与分包人结算。发包人应将分包工程价款全部支付给承6.5包人,除合同另有规定或取得承包人的同意外,发包人不得以任何形式向分包人支付各种工程价款。分包合同终止如发包人有要求时,承包人应提供能表明自己已向分包人支付其分包工程价款等证明资料。否则,发包人有权直接向分包人支付承包人应支付而未支付的分包工程价款。该价款在承包人得到的工程价款中扣除。无论何种原因,当本合同终止时,分包人与承包人签订的分包合同也随即终止,但承包人应在本合同终止前向分包人支付分包人应得所有款项。7现场考察7.1发包人提供资发包人应按第17.1款第(4)点规定向承包人提供有关资料。此资料作为招标料及双方对此文件的组成部分,与招标文件一并发布。发包人对其提供的上述资料的真实性、的责任准确性和完整性负责,承包人对其就上述资料的理解和应用负责。7.2现场考察和编承包人应依据发包人按第17.1款第(4)点规定提供的资料和自己对现场的考制投标文件察来编制投标文件。承包人的投标文件应被认为已经考虑了现场及其周围环境的影响,包括但不限于以下内容:(1)现场地质情况及地形地貌特征;(2)水文和气候条件;(3)为实施、完成并保修合同工程所需的临时工程和措施项目;(4)为实施、完成并保修合同工程所需的材料采购和加工、设备的采购,及所需的施工机械、周转性材料、人员和管理等;(5)场地内外的交通情况及水、电、食宿供应条件;秘书之家—全网资源每日更新www.mishuzj.com(6)可能对投标报价有影响或起作用的其他情况。8招标错失的修正8.1合同条款及格发包人招标文件的合同条款及格式,应被认为是正确的和公平的,并已包括了式完备性和义发包人履行本合同的全部义务,包括但不限于下列内容:务(1)支付工程价款及其他应付款项的义务;(2)完成本合同第17.1款约定工作的义务;8.2(3)修正不正确合同条款及格式的义务;(4)澄清并修正被认定有失公平的合同条款的义务;工程量清单准(5)协助承包人实施、完成并保修本合同工程的义务。确性和修正发包人招标文件提供的工程量清单及其招标控制价等资料,应被认为是准确的和完整的。当出现下列情形之一的,发包人应及时澄清、修正,并相应调整合同价款:(1)施工设计图纸发生变化的;(2)工程量清单存在缺项漏项或描述不全的;(3)工程量清单开列的工程数量有误的;(4)不按国家、省有关计价规定编制的其它情形。9投标文件的完备性9.1投标文件完备承包人投标文件中的工程量清单所填单价和总价,应被认为是正确的和完备的,性和义务并已包括了合同中规定的承包人全部义务,包括但不限于以下内容:(1)提供材料设备、服务的义务及处理意外事件的义务;(2)实施和完成合同工程的义务;(3)工程质量保修的一切义务。9.2承包人报价的秘书之家—全网资源每日更新www.mishuzj.com限制承包人投标文件中的工程量清单中没有填入单价或总价的清单项目,应认为该项目价款已包含在工程量清单的其他项目的单价或总价中,发包人将不另行支付。10文物和地下障碍物10.1文物化石等物在施工中发现古墓、古建筑遗址等文物化石或其他有考古、地质研究等价值的品保护物品时,承包人应立即保护好现场并于4小时内以书面形式通知监理工程师和发包人。监理工程师应在收到通知后指令承包人保护好现场,并在收到通知后24小时内报告当地文物管理部门,发包人承包人应按文物管理部门的要求采取妥善保护措施。发包人承担由此发生的费用,工期相应顺延。如发现后隐瞒不报或报告不及时导致上述文物遭受破坏的,责任者依法承担相应责任。10.2地下障碍物处本合同已明确指出的地下障碍物,应视为承包人在报价时已预见其对施工的影置响,并已在合同价款中考虑。本合同未有明确指出的地下障碍物,在施工中受到影响时,承包人应于8小时内以书面形式通知监理工程师和发包人,同时提出处置方案。监理工程师在收到处置方案后24小时内予以确认或提出修正方案,并发出施工指令。承包人应按监理工程师指令进行施工。发包人承担由此发生的费用和支付承包人的合理利润,因此延误的工期相应顺延。11事故处理11.1工程质量事故处合同工程发生质量事故,承包人应保护事故现场,按规定时限上报有关部分,理通知监理工程师和发包人,配合政府有关部门的调查,并按其要求处理,由事故责任方承担发生的费用。11.2安全事故处理合同工程发生施工伤亡事故,承包人应保护事故现场,按规定时限上报有关部门,通知监理工程师和发包人,配合政府有关部门调查,并按其要求处理,由事故责任方承担发生的费用。11.3秘书之家—全网资源每日更新www.mishuzj.com事故争议认定发包人承包人对事故责任有争议时,应按政府有关部门的认定处理。12变更与签证的确认12.1变更与签证事合同履行期间,本合同工程发生工程变更、现场签证等事件时,发包人应要求件的确认监理工程师及时以书面形式向承包人发出工作指令,提供所需的相关资料。承包人应按照监理工程师发出的指令和要求,及时实施发生事件的相关工作。发包人承包人应对上述事件予以确认,并及时将发生事件的相关资料整理、归档。12.2发包人承包人应在专用条款中写明负责工程变更、现场签证等事件签证的具体人选,授予其负责该类事件签认的权力,并提供签认人的签字式样,作为本合变更与签证签同的附件。当工程变更、现场签证等事件发生时,签认人应在其职权范围内,认人的要求按照本合同约定的程序、时限、生效条件等要求,及时对发生事件的内容、数量和单价等办理签认手续。13专利权13.1侵犯专利权责承包人在实施、完成并保修合同工程过程中所采用的施工工艺、施工机械和自任身供应的材料设备,如因其商标、图案、工艺、材料的使用等发生侵犯专利权的行为,并引起索赔或诉讼,则一切与此有关的损害、赔偿、诉讼费和其他开支,均由承包人承担。但由于遵守发包人提供的设计图纸、标准与规范而造成的侵权,则属例外。13.2发包人承包人各自对属于自己的设计图纸及其他文件保留版权和知识产权。双方签订本合同后,应视为分别授权对方为实施合同工程而复制、使用、传送上版权和知识产述图纸和文件。但未经对方同意,另一方不得将其另作他用或转给第三方。权秘书之家—全网资源每日更新www.mishuzj.com14联合的责任14.1共同的和各自如果承包人是联合体经营,则联合体各方应在工程开工前签订联合体施工协议的责任书作为本合同的附件。该联合体的成员都应在合同履行期间对发包人负有共同的和各自的责任。14.2联合体文件签联合体应有一个被授权的、对联合体成员单位有约束力的主办单位,并由该主暑办单位指派专职代表负责,有关文件应由该专职代表签署。未经发包人事先书面同意,联合体的组成与结构不得随意变动。15保障15.1合同双方相互合同一方应负责和保障另一方,且保障另一方不因其自身的行为或疏忽而引起保障的一切损害、损失和赔偿。但受保障的一方应积极采取合理措施减少可能发生的损失或损害。因受保障的一方未采取合理措施而导致损失扩大,则损失扩大部分由自己承担。15.2承包人对发包承包人应保障发包人不负担因承包人移动或使用施工场地外的施工机械和临时人的保障设施所造成的损害而引起的索赔。16财产16.1用于工程材料合同工程所需的材料设备和承包人的施工机械一经运至现场,均应视为专门用设备和机械的于实施合同工程。没有经监理工程师同意并取得发包人批准,承包人不得将它要求们移出现场,但用于运送材料设备、施工机械和雇员的运输工具除外。16.2如果发包人依据第80.3款规定的情形解除合同,则现场的所有材料设备(周转性材料除外)和合同工程,均应认为是发包人的财产,而且发包人有权留下发包人财产及其使用承包人的任何施工机械、周转性材料,直到永久工程完工为止。16.3秘书之家—全网资源每日更新www.mishuzj.com承包人财产及如果承包人依据第80.4款规定的情形解除合同,则承包人有权要求发包人支其使用付已完工程价款,并赔偿因此造成的损失。发包人应为承包人撤出现场提供便利和协助。如发包人未付完相关款项,承包人有权留置施工现场,直到发包人付完款项为止。二、合同主体17发包人17.1发包人应按合同约定完成下列工作:(1)发包人向承包人提供依法经审查批准的施工图设计文件。发包人工作(2)涉及建筑主体和承重结构变动的装修工程,发包人在施工前委托原设计单位或具有相应资质的设计单位提出设计方案。(3)发包人收到工程竣工报告后,应当组织设计、施工、工程监理等有关单位进行竣工验收。(4)办理土地征用、拆迁、平整施工场地等工作,使施工场地具备施工条件,在开工后继续负责解决上述工作遗留的问题;(5)将施工所需水、电、通讯线路从施工场地外部接驳至专用条款约定的地点,保证施工期间的需要;(6)开通施工场地与城乡公共道路间的通道,满足施工运输的需要;(7)向承包人提供施工场地的工程地质勘察资料,以及施工现场及毗邻区域内供水、排水、供电、供气、供热、通信、广播电视等地下管线资料,气象和水文观测资料,相邻建筑物和构筑物、地下工程的有关资料;并保证资料的17.2秘书之家—全网资源每日更新www.mishuzj.com发包人支付款真实、准确、完整;(8)协调处理施工场地周围地形关系问题和做好邻近建筑物、构筑物(包括文项17.3物发包人提供资保护建筑)、古树名木等的保护工作。料(9)双方在专用条款内约定的发包人应做的其他工作。发包人可以将其中部分工作委托承包人办理,具体委托内容由双方在专用条款17.4中约定,招标工程必须在招标文件中予以明确。上述工作所需款额,除合同价款已包括之外,均由发包人承担。发包人提供施工场地发包人应按合同约定的期限和方式向承包人支付工程价款及其他应支付的款项。17.5发包人应按专用条款约定的日期和份数向承包人提供标准与规范、图纸、技术要求等有关资料。如承包人需要增加图纸或其他技术资料数量的,发包人可代发包人供应材为复制,复制费由承包人承担。料设备要求发包人应按专用条款约定的时间提供施工场地。如果未注明时间,发包人应在17.6能使承包人可以按进度计划顺利开工的时间内给予承包人进入和使用施工场地的权利。但发包人保留其工作人员、雇员和相关执法人员进入和使用施工场地发包人未尽义的权利。务的责任发包人供应材料设备的,发包人应按“发包人供应材料设备一览表”的要求及时向承包人提供材料设备。发包人未能正确完成本合同约定的全部义务,导致拖延了工期和(或)增加了费用,其增加的费用由发包人承担,工期相应顺延;给承包人造成损失的,发包人应予赔偿。18承包人18.1秘书之家—全网资源每日更新www.mishuzj.com承包人工作承包人应按合同约定完成下列工作:保(1)按合同规定和监理工程师的指令实施、完成并保修合同工程;(2)按合同规定和监理工程师的要求提交工程进度报告和进度计划;18.2(3)负责施工场地安全保卫工作,提供和维修非夜间施工使用的照明、围栏设施承包人实施工作及要约标志;(4)按专用条款约定的数量和要求,向发包人提供施工场地办公和生活的房屋18.3及承包人实施施设施;工组织设计和(5)遵守政府部门有关施工场地交通、环境保护、施工噪声、安全防护、文明工作安排施18.4工等的管理规定,办理有关手续,并以书面形式通知发包人;(6)合同工程或其某单项工程已竣工未交付发包人之前,负责已完工程的照管承包人对设计图纸的使用和工要求作。照管期间发生损坏的,应予以修复并承担费用;发包人要求采取特殊护措施的,由发包人承担相应费用;(7)做好施工场地地下管线和邻近建筑物、构筑物(包括文物保护建筑)、古树名木的保护工作;(8)遵守政府部门有关环境卫生的管理规定,保证施工场地的清洁和做好交工前施工现场的清理工作,并承担因自身责任造成的损失和罚款;(9)双方在专用条款内约定的承包人应做的其他工作。承包人应按合同约定和监理工程师指令实施、完成并保修合同工程。如果承包人不按合同约定或监理工程师依据合同发出的指令组织施工,且在监理工程师书面要求改正后的7天内仍未采取补救措施的,则发包人可自行或者指派第三方进行补救,由此发生的费用和损失由承包人承担。该笔款项经造价工程师核实后,由发包人从应付或将付给承包人的款项中扣除。承包人对所有现场作业和施工方法的完备性、稳定性和安全性负责,并应向监理工程师提交为实施合同工程拟采用的施工组织设计和工作安排的详细说明。如承包人对施工组织设计和工作安排作出重大修改,应事先征得监理工程师同意。未经发包人同意,承包人不得将合同工程设计图纸另作他用或转给第三方。施工期间,承包人应在施工现场保留一份合同、一套完整图纸、适用的标准与规范、变更资料等供监理工程师、造价工程师及有关人员进行工程检查、检验时18.5秘书之家—全网资源每日更新www.mishuzj.com承包人提供设使用。合同终止后,承包人除存档需要的图纸外,应将全部图纸退还给发包人。计图纸及其责任在承包人设计资质的允许范围内,如果合同约定由承包人设计,或为了配合施工,经发包人批准并由监理工程师指令承包人完成的设计,则承包人应按专用18.6条款约定的时间将此类设计图纸提交监理工程师审批。即使监理工程师批准,承包人仍应对其设计图纸负责。承包人为发包人的人员提供承包人应按合同规定或监理工程师的指令,配合和协助下述人员从事其工作:配合(1)发包人的工作人员;(2)发包人的雇员;18.7(3)任何监督管理机构的执法人员。此类指令增加了承包人的工作或支出,包括使用了承包人的设备、临时工程或承包人未尽义通行道路等,则构成工程变更,按第66条规定调整合同价款。务的责任承包人未能正确完成本合同约定的全部义务,导致拖延了工期和(或)增加了费用,其增加的费用由承包人承担,工期不予顺延;给发包人造成损失的,承包人应予赔偿。19现场管理人员任命和更换19.1发包人现场管发包人应任命代表发包人工作的现场管理人员,该类管理人员可包括发包人代理人员任命和表、监理工程师、造价工程师等。更换发包人如需更换任何管理人员,应至少提前7天以书面形式通知承包人。在未将有关文件送交承包人之前,该项更换无效。后任管理人员应继续行使合同规定的发包人现场管理人员的职权和履行相应的义务。19.2承包人代表任承包人应任命代表承包人工作的承包人代表,该代表的人选由承包人依法提出,命和更换经发包人同意,在专用条款中写明;建设行政主管部门有规定的,应遵守其规定。招标工程的承包人代表,应为投标文件所载明的人选。19.3秘书之家—全网资源每日更新www.mishuzj.com监理工程师代承包人代表如需更换,应取得发包人的同意和遵守建设行政主管部门的规定,表任命和撤回否则更换无效。承包人更换承包人代表,应至少提前7天以书面形式通知发包人。发包人应在收到通知后7天内予以答复,否则视为同意。后任承包人代表应继续行使合同约定的承包人代表的职权和履行相应的义务。除合同约定或依法应由监理工程师行使的职权外,监理工程师可将其职权以书面形式授予其任命的监理工程师代表,亦可将其授权撤回。任何此类任命或撤回,均应至少提前7天以书面形式通知承包人。未将有关文件送交承包人之前,任何此类任命或撤回均为无效。19.4除合同约定或依法应由承包人代表行使的职权外,承包人代表可将其职权以书面形式授予其临时任命的任何一名合适人选,亦可将其授权撤回。任何此类任承包人代表授命和撤回,均应至少提前7天以书面形式通知发包人和监理工程师。未将有关权人选任命和文件送交发包人和监理工程师之前,任何此类任命和撤回均为无效。撤回20发包人代表20.1发包人应在专用条款中写明发包人代表具体人选,同时在开工前以书面形式任命发包人代表并将有关文件送交承包人,授予其代表发包人履行合同规定职责发包人对其代所需的一切权力。除专用条款另有约定或经承包人同意外,发包人不应对发包表授权人代表的权力另有限制。20.2发包人代表应代表发包人履行合同规定的职责、行使合同明文规定或必然隐含的权力,对发包人负责。发包人代表在发包人授予职权范围内工作,发包人应发包人代表职予认可。权秘书之家—全网资源每日更新www.mishuzj.com21监理工程师21.1发包人应在专用条款中写明负责合同工程的监理单位和监理工程师具体人选,同时在开工前以书面形式任命监理工程师并将有关文件送交承包人,授予其代发包人对监理表发包人履行合同规定职责所需的权力。工程师授权监理工程师行使合同明文规定或必然隐含的职权,代表发包人负责监督和检查21.2工程的质量、进度,试验和检验承包人使用的与合同工程有关的材料、设备和工艺,及时向承包人提供工作所需的指令、批准和通知等。监理工程师无权免监理工程师职除合同任一方在合同履行期间应负的任何责任和应履行的任何义务。权21.3除属于第79条规定的争议外,监理工程师在职权范围内的工作,发包人应予认可,但下列事项应事先取得发包人的专项批准:监理工程师职(1)根据第6.1款规定同意承包人分包工程;权限制(2)根据第16.1款规定批准承包人将材料设备、施工机械移出施工场地;(3)根据第18.5款规定批准承包人的设计;21.4(4)根据第31条规定批准承包人的施工组织设计和工程进度计划;(5)根据第32.2款规定发出的工程开工令;监理工程师指令(6)根据第35.2款规定发出加快进度的变更指令;(7)根据第46.5款规定使用替换材料;(8)根据第58条规定发出使用暂列金额的工作指令;(9)根据第59条规定发出使用计日工的工作指令;(10)根据第65条规定指令或批准工程变更;(11)专用条款约定需要发包人批准的其他事项。监理工程师应按合同约定时间向承包人提供工作所需的指令、批准和通知等。监理工程师提供的指令、批准和通知等,均应采用书面形式。如有必要,监理工程师也发出口头指令,但应在48小时内给予书面确认。对监理工程师的口21.5秘书之家—全网资源每日更新www.mishuzj.com承包人执行监头指令,承包人应予执行。如果承包人在监理工程师发出口头指令48小时后理工程师指令未收到书面确认,则应在接到口头指令后7天内提出书面确认要求。监理工程师应在承包人提出书面确认要求后48小时内给予答复,逾期不予答复的,视为承包人的书面要求已被确认。如果承包人认为监理工程师的指令不合理,应在收到指令后24小时内向监理工程师提出书面报告,监理工程师应在收到承包人报告后24小时内做出修改指令或继续执行原指令的决定,并书面通知承包人。逾期不做出决定的,承包人可不执行监理工程师的指令。21.6监理工程师可按第19.3款规定授权给其任命的监理工程师代表,亦可将其授权撤回。监理工程师代表行使监理工程师授予的职权,对监理工程师负责。监监理工程师职理工程师代表在监理工程师授予职权范围内工作,监理工程师应予认可,但监权委托理工程师保留因监理工程师代表未曾对任何工作、材料设备错误加以反对的失误而否定该工作、材料设备,并发出纠正指令的权力。未按第19.3款规定,21.7任何此类任命或撤回均为无效。监理工程师未监理工程师(含其代表)未能正确完成本合同约定的全部义务,或工作出现失尽义务或失误误,导致拖延了工期和(或)增加了费用,其增加的费用由发包人承担,工期的责任相应顺延;给承包人造成损失的,发包人应予赔偿。22造价工程师22.1发包人应在专用条款中写明负责合同工程的造价咨询单位和造价工程师具体人选,同时在开工前以书面形式任命造价工程师并将有关文件送交承包人,授予发包人对造价其代表发包人履行合同规定职责所需的权力。工程师授权22.2秘书之家—全网资源每日更新www.mishuzj.com造价工程师职造价工程师行使合同明文规定或必然隐含的职权;代表发包人负责工程计量和权计价;工程进度款的调整和核实;结算价款的编制、调整和复核;签发支付证书;及时向承包人提供合同价款的核实、调整和通知等指令。造价工程师无权22.3免除合同任何一方在合同履行期间应负的任何责任和应履行的任何义务。造价工程师职除属于第79条规定的争议外,造价工程师在职权范围内的工作,发包人应予权限制认可,但下列事项应事先取得发包人的专项批准:(1)根据第58条规定使用暂列金额;22.4(2)根据第59条规定使用计日工;(3)根据第66.3款规定调整合同价款;造价工程师指令(4)专用条款约定需要发包人批准的其他事项。22.5造价工程师应按合同约定时间及时向承包人提供合同价款的核实、调整和通知等指令。承包人执行造造价工程师提供的指令,均应采用书面形式。如有必要,造价工程师也可发出价工程师指令口头指令,但应在48小时内给予书面确认。对造价工程师的口头指令,承包人应予执行。如果承包人在造价工程师发出的口头指令48小时后未收到书面22.6确认,则应在接到口头指令后7天内提出书面确认要求。造价工程师应在承包人提出书面确认要求后48小时内给予答复,逾期不予答复的,视为承包人的造价工程师未书面要求已被确认。尽义务或失误的责任如果承包人认为造价工程师的指令不合理,应在收到指令后24小时内向造价工程师提出书面报告,造价工程师应在收到承包人报告后24小时内做出修改指令或继续执行原指令的决定,并书面通知承包人。逾期不做出决定的,承包人可不执行造价工程师的指令。造价工程师未能正确完成本合同约定的全部义务,或工作出现失误,导致拖延了工期和(或)增加了费用,其增加的费用由发包人承担,工期相应顺延;给承包人造成损失的,发包人应予赔偿。秘书之家—全网资源每日更新www.mishuzj.com23承包人代表23.1承包人对其代承包人应依据第19.2款规定在专用条款中写明承包人代表具体人选,同时在表授权开工前以书面形式任命承包人代表并将有关文件送交发包人,授予其代表承包人履行合同规定职责所需的全部权力。23.2承包人代表职权承包人代表应代表承包人履行合同规定的职责、行使合同明文规定或必然隐含的权力,并对承包人负责。承包人代表在承包人授予职权范围内的工作,承包人应予认可。23.3承包人代表临如果承包人代表在合同履行期间确需暂离现场,则应在监理工程师同意下,按时任命人职权第19.4款规定授权给其临时任命的一名合适人选,亦可将其授权撤回。临时任命人行使承包人代表授予的职权,并对承包人代表负责。临时任命人在承包人代表授予职权范围内的工作,承包人代表应予认可。未按第19.4款规定,任何此类任命和撤回均为无效。23.4紧急情况时承承包人代表按经发包人认可的施工组织设计和监理工程师发出的指令组织施工。包人代表采取在情况紧急且无法与监理工程师取得联系时,承包人代表应立即采取保证人员措施及双方责生命和工程、财产安全的有效措施,并在采取措施后48小时内向监理工程师任送交书面报告,抄送发包人。属于发包人或第三方责任的,其发生的费用由发包人承担,工期相应顺延;属于承包人责任的,其发生的费用由承包人承担,工期不予顺延。秘书之家—全网资源每日更新www.mishuzj.com24指定分包人24.1指定分包人是指承包人依据发包人指定并具体从事下列工作之一的分包人:(1)根据专用条款的约定,发包人依法事先指定的实施、完成任何永久工程的分包指定分包人人;工作(2)根据专用条款的约定,发包人选定的提供本合同工程材料设备、服务的分包人。24.2指定分包人属于承包人的分包人,发包人不应要求承包人有义务接受承包人有理由反对的任何指定分包人。承包人对指定分包人的接受24.3发包人应按合同的约定向承包人支付指定分包人的分包工程配合费。除合同另有规定或取得承包人的同意外,发包人不得以任何形式向指定分包人支付指发包人对指定定的分包工程款项。分包工程款的支付24.4指定分包人应按分包合同的约定对承包人负责。承包人有义务协助、配合指定分包人实施分包工程。承包人对指定分包工程的义务25承包人劳务25.1承包人应雇佣投标文件中“主要人员一览表”中指明的人员,除此文外,也可以雇佣经监理工程师批准的其他人员,但不得从发包人或为发包人服务的人员中承包人人员的雇佣招聘雇员。25.2承包人对雇员承包人应完善雇佣员工劳务注册手续,并与其订立劳务合同,明确双方的权利应做的工作和义务。雇佣期间,承包人应做好下列工作:(1)负责为雇员提供必要的食宿及各种生活设施,采取合理的卫生和安全防护措施,保证雇员的健康和安全;(2)保证雇员的合法权利和人身安全;(3)充分考虑和尊重法定节假日,尊重宗教信仰和风俗习惯;(4)在施工现场主要出入口处设榜公布合同工程中标合同价、进度款交付情25.3秘书之家—全网资源每日更新www.mishuzj.com承包人特殊时况、间施工的批准雇员工资发放时间和投诉电话;(5)雇员和发包人现场人员应佩戴工作证上岗。工作证应由承包人发包人共25.4同承包人向雇员盖章、签发。支付劳务工资承包人如需在法定节假日施工,应经监理工程师批准;如需在夜间施工,除应25.5经监理工程师批准外,还应经有关部门批准。如无特殊原因,只要在不影响工程质量、施工安全、周围环境的情况下,监理工程师应予同意。但为抢救生命、承包人雇员的保护财产,或为工程安全、质量而不可避免的作业,则不必事先经监理工程师要求和撤换的批准。25.6承包人应按时足额向雇员支付劳务工资,并不低于当地最低工资标准。因承包人拖欠其雇员工资而造成群体性示威、游行等一切后果,由承包人承担。对发承包人对雇员包人造成损失或导致工期延误的,应赔偿发包人的损失,工期不予顺延。因发的保护包人拖欠承包人工程款而引起承包人拖欠其雇员工资的一切责任,由发包人承担。25.7承包人雇员应是在行业或职业内具有相应资格、技能和经验的人员。对有下列承包人提供雇行为的任何承包人雇员,监理工程师可要求承包人将其撤换:员统计表(1)经常行为不当,或工作漫不经心;(2)无能力履行义务或玩忽职守;(3)不遵守合同的约定;(4)有损安全、健康和不利于环境保护的行为。承包人应自始至终采取各种合理的预防措施,防止雇员内部发生打斗和任何无序、非法的不良行为,以确保现场安定和保护现场及邻近人员的生命、财产安全。如果监理工程师提出要求,承包人应按要求向监理工程师提交一份详细的统计秘书之家—全网资源每日更新www.mishuzj.com表,该表内容包括承包人在施工场地的各类职员名单和各个工种、等级的雇员人数等。三、担保、保险与风险26工程担保26.1承包人提供履为正确履行本合同,发包人应在招标文件中或在签订合同前明确履约担保的有约担保关要求,承包人应在签订本合同时按要求向发包人提供履约担保。履约担保采用银行保函的形式,提供履约担保所发生的费用由承包人承担。26.2履约担保期限履约担保的有效期,是从提供履约担保之日起至合同工程竣工验收合格之日止。和退还发包人应在担保有效期满后的14天内将此担保退还给承包人。26.3向发包人支付发包人在对履约担保提出索赔要求之前,应书面通知承包人,说明导致此项索索赔款项赔的原因,并及时向担保人提出索赔文件。担保人根据担保合同的约定在担保范围内承担担保责任,并无须征得承包人的同意,直接向发包人支付索赔价款。26.4发包人提供支承包人按第26.1款的要求提交了履约担保,发包人应在签订本合同时向承包人付担保提交与履约担保等值的支付担保。支付担保采用银行保函的形式,提供支付保函所发生的费用由发包人承担。26.5支付担保期限支付担保的有效期,是从提供支付担保之日起至发包人根据本合同约定支付完和退还除质量保证金以外的全部款项之日止。承包人应在担保有效期满后的14天内将此担保退还给发包人。26.6向承包人支付承包人在对支付担保提出索赔要求之前,应书面通知发包人和造价工程师,说索赔款项明导致此项索赔的原因,并及时向担保人提出索赔文件。担保人根据担保合同的约定在担保范围内承担担保责任,并无须征得发包人的同意,直接向承包人支付索赔款额。26.7双方延长担保发包人承包人均应确保合同工程担保有效期符合工期合理顺延的要求。若合同期限26.8秘书之家—全网资源每日更新www.mishuzj.com约定担保事项一方未能保证延长担保有效期,另一方可向其索赔担保的全部金额。发包人承包人在专用条款中约定担保内容、方式和责任等事项,并签订担保合同,作为本合同附件。27发包人风险27.1发包人承担风发包人应承担本合同中规定应由发包人承担的风险。险27.2自开工之日起至颁发工程竣工验收证书之日止,发包人风险为:(1)由于永久工程本身或施工而不可避免造成的财产(除工程本身、材料设备发包人风险和施工机械外)损失或损坏;(2)由于发包人工作人员及其相关人员(除承包人外)的疏忽或违规造成的人员伤亡、财产损失或损坏;(3)由于发包人提前使用或占用永久工程或其部分造成的损失或损坏;(4)由于发包人提供或发包人负责的设计造成的对永久工程、材料设备和施工机械的损失或损害。28承包人风险28.1承包人承担风险承包人应承担本合同中规定应由承包人承担的风险。28.2自开工之日起直到颁发工程竣工验收证书之日止,承包人风险为:除第27条和第29条以外的人员伤亡以及财产(包括合同工程、材料设备和施工机械,承包人风险但不限于此)的损失或损坏。29不可抗力29.1秘书之家—全网资源每日更新www.mishuzj.com不可抗力因素不可抗力包括因战争、敌对行动(无论是否宣战)、入侵、外敌行为、军事政变、恐怖主义、动乱、空中飞行物坠落或其他非发包人承包人责任或原因造成29.2的罢工、停工、爆炸、火灾等,以及:(1)当地气象部门规定的情形;不可抗力处理(2)当地地震部门规定的情形;程序(3)当地卫生部门规定的情形;(4)专用条款约定的其他情形。29.3不可抗力事件发生后,承包人应立即通知发包人和监理工程师,并在力所能及双方对不可抗的条件下迅速采取措施,尽力减少损失,发包人应协助承包人采取措施。监理力引起费用的工程师认为应当暂停施工的,承包人应暂停施工。不可抗力事件结束后48小承担时内,承包人向监理工程师通报受害情况和损失情况,并预计清理和修复的费用,抄送造价工程师。不可抗力事件持续发生,承包人应每隔7天向监理工程29.4师和造价工程师报告一次受害情况。不可抗力事件结束后14天内,承包人应分别按第34条规定索赔工期、按第75条规定索赔费用。不可抗力引起的工期顺延因不可抗力事件导致的费用,由发包人承包人按以下规定分别承担并调整工程价款:29.5(1)工程本身的损害、因工程损害导致第三方人员伤亡和财产损失以及运至施延迟履行合同工场地用于施工的材料和待安装在永久工程上的设备的损害,由发包人承发生不可抗力担;的责任(2)发包人承包人施工场地内的人员伤亡由其所在单位负责,并承担相应费用;(3)承包人带入现场的施工机械、设备和用于本工程的周转材料损坏以及停工损失,由承包人承担;发包人提供的施工机械、设备的损坏,由发包人承担;(4)停工期间,承包人按监理工程师要求留在施工场地的必要的管理人员及保卫人员的费用,由发包人承担;(5)工程所需的清理、修复费用,由发包人承担。因发生不可抗力事件导致工期延误的,工期应相应顺延。合同任何一方延迟履行合同后发生不可抗力事件的,不能免除另一方因不可抗秘书之家—全网资源每日更新www.mishuzj.com力造成损失的责任。30保险30.1发包人办理保险发包人应为下列事项办理保险,并支付保险费:(1)工程开工前,为合同工程办理保险;(2)工程开工前,为施工场地内的自有人员办理意外伤害保险;(3)为第三方生命财产办理保险;(4)为运至施工场地内用于永久工程的材料和待安装设备办理保险。保险期从办理保险之日起至工程竣工验收合格之日止。发包人可以将其中部分事项委托承包人办理。30.2承包人办理保险承包人应为下列事项办理保险,并支付保险费:(1)工程开工前,为施工场地内自有人员办理意外伤害保险;(2)为施工场地内的自有施工机械、设备办理保险。保险期从开工之日起至工程竣工验收合格之日止。30.3双方提供保险合同一方应按本合同要求向另一方提供有效的投保保险单和保险证明。如果发单和证明,以包人未投保,承包人可代为办理,保险费由发包人承担;如果承包人未投保,及代办发包人可代以办理,并从支付或将要支付给承包人的款项中扣回代办费。30.4未遵守保险条发包人承包人应遵守本合同保险条款的规定。如果任何一方未遵守,责任一方款的责任应赔偿另一方由此引起的损失。30.5发生保险事故当合同工程发生保险事故时,被保险人应及时通知保险公司,并提供有关资料。双方应尽的责发包人承包人有责任采取合理有效措施防止或减少损失,并应相互协助做好向任保险公司的报告和索赔工作。30.6工程变更被保当合同工程施工的性质、规模或计划发生变更时,被保险人应及时通知保险公险人应尽的责司,并在合同履行期间按本合同保险条款的规定保证足够的保险额,因此造成任的费用由责任人承担。30.7保险赔偿金的用途30.8秘书之家—全网资源每日更新www.mishuzj.com约定投保内容从保险公司收到的因合同工程本身损失或损坏的保险赔偿金,应专项用于修复和责任合同工程这些损失或损坏,或作为对未能修复合同工程这些损失或损坏的补偿。具体投保内容和相关责任,发包人承包人应在专用条款中约定。四、工期31进度计划和报告31.1提交工程进度承包人应在签订本合同后的31天内,向监理工程师提交一式两份施工组织设计划计和工程进度计划。经发包人批准后,监理工程师应在收到该设计和计划后的7天内予以确认或提出修改意见,逾期不确认也不提出书面意见的,视为同意工程进度计划,应对合同工程的全部施工作业提出总体上的施工方法、施工安排、作业顺序和时间表。合同约定有单项工程的,承包人还应编制单项工程进度计划。31.2工程进度的监承包人应按经监理工程师确认并取得发包人批准的进度计划组织施工,接受监督和检查理工程师对工程进度的监督和检查。31.3除专用条款另有约定外,承包人应编制月施工进度报告,同时每季对进度计划修订一次,并在每月或季结束后的7天内将上述报告和修订计划一式两份提交提交施工进度给监理工程师。月施工进度报告的内容至少应包括:报告和修订进(1)施工、安装、试验以及其他发包人工作等进展情况的图表和说明;度计划(2)材料、设备、货物的采购和制造商名称、地点以及进入现场情况;(3)索赔情况和安全统计;(4)实际进度与计划进度的对比,以及为消除延误正在或准备采取的措施。31.4如果监理工程师指出承包人的实际进度和经确认的进度计划不符时,承包人应实际进度与进度计划不符时的处理秘书之家—全网资源每日更新www.mishuzj.com按监理工程师的要求提出改进措施,经监理工程师确认后执行。因承包人原因导致实际进度与计划进度不符时,承包人无权就改进措施要求支付任何附加的费用。工程进度计划即使经监理工程师确认,也不能免除承包人根据合同约定应负的任何责任和应履行的任何义务。32开工32.1开工条件工程开工必须具备法律法规规定的开工条件,并已经领取了施工许可证。32.2工程开工承包人应在签订本合同后的28天内,向监理工程师提交开工申请书,并附上表明已做好开工准备的有关资料。除专用条款另有约定外,监理工程师应在本合同签订后的42天内报发包人批准后向承包人发出开工令;承包人应在接到开工令后的7天内开工,然后一直保持合同工程连续均衡施工状态。32.3承包人不按时承包人不能按时开工,应在接到开工令后立即以书面形式向监理工程师提出延开工的处理程期开工的要求并说明理由。监理工程师应当在接到延期开工申请后的48小时序和责任内书面予以答复,否则视为同意。在该情况下造成的损失由承包人承担,工期不予顺延。32.4发包人推迟开因发包人原因不能在第32.2款规定的时间内发出开工令的,监理工程师应至工的处理程序少提前7天以书面形式通知承包人推迟开工,给承包人造成损失的,损失由发和责任包人承担,开工日期相应顺延。33暂停施工和复工33.1暂停施工和复监理工程师认为确有必要暂停施工时,应向承包人发出暂停施工令,并在48工的工作程序小时内提出处理意见。承包人应按监理工程师的指令停止施工,并妥善保护已完工程。承包人实施监理工程师的处理意见后,可向监理工程师提交复工报审表要求复工;监理工程师应当在收到复工报审表后的48小时内予以答复。如果监理工程师未在规定时间内提出处理意见或未予答复的,承包人可自行复工,监理工程师应予认可。33.2秘书之家—全网资源每日更新www.mishuzj.com暂停施工持续如果非承包人原因造成暂停施工持续70天以上时,承包人可向监理工程师发70天以上,出书面通知,要求自收到该通知后14天内准许复工。如果在上述期限内监理承包人未取得工程师未予准许,则承包人可以作如下选择:准许复工的处(1)如果此项停工仅影响合同工程的一部分时,则根据第65.2款规定及时提理办法出工程变更,取消该部分工程,并书面通知发包人,抄送监理工程师和33.3造价工程师;(2)如果此项停工影响整个合同工程时,则根据第80.4款规定解除合同。发包人、承包人原因和不可因发包人原因造成暂停施工的,由发包人承担所发生的费用,工期相应顺延,抗力因素造成并赔偿承包人因而造成的损失。但下列情形造成暂停施工的,发包人不予赔偿:暂停施工的责(1)因承包人某种失误或违约造成,或应由承包人负责的必要暂停施工;任(2)承包人为合同工程的施工调整部署,或为合同工程安全而采取必要的技术33.4措施所需要的暂停施工;发包人不按规(3)因现场气候条件(除不可抗力停工外)导致的必要暂停施工。定支付工程款因承包人原因造成暂停施工的,由承包人承担发生的费用,工期不予顺延。造成暂停施工因不可抗力因素造成暂停施工的,按照第29条规定处理。的责任如果发包人未按合同约定支付工程进度款,经催告后在28天内仍未支付的,承包人可以暂停施工,直至收到包括第71.2款规定的应付利息在内的所欠全部款项。由此造成的暂停施工,视为是因发包人原因造成的。33.5暂停施工结束后,承包人和监理工程师应对受暂停施工影响的工程、材料设备进行检查。承包人负责修复在暂停期间发生的任何变质、缺陷或损坏,因而发暂停施工结束生的费用和造成的损失按第33.3款规定处理。后的处理34工期和工期延误34.1工期确定合同工程的工期,由发包人承包人根据《广东省建筑安装工程工期定额》等有关规定,结合本合同工程施工组织设计或施工方案等实际情况予以确定。秘书之家—全网资源每日更新www.mishuzj.com即便本合同工程在招标文件中已明确了工程工期,只要该确定是明显偏离本合同工程实际,且合同双方未达成一致意见的,发包人承包人应在签订本合同前按上述规定调整本合同工程的工期。34.2工期约定的发包人承包人应在专用条款中约定合同工程的工期,工期从开工日期开始计算。要求合同中包括有多个单项工程的,应在专用条款中约定各单项工程的工期。34.3合同履行期间,工期发生顺延的,应予顺延。因下列原因造成工期延误的,承包人有权要求工期相应顺延:工期顺延(1)发包人未能按专用条款的约定提供图纸及其它开工条件;(2)发包人未能按约定日期支付工程预付款、进度款;34.4(3)发包人代表或施工现场发包人雇用的其他人造成的人为因素;(4)监理工程师未按合同约定及时提供所需指令、批准等;工期顺延的申(5)工程变更;请(6)工程量增加;(7)一周内非承包人原因停水、停电、停气造成停工累计超过8小时;34.5(8)不可抗力;(9)发包人风险事件;延期持续发生(10)非承包人失误、违约,以及监理工程师同意工期顺延的其他情况。的申请顺延工期的天数,由承包人提出,经监理工程师核实后与发包人承包人协商确定;协商不能达成一致的,由监理工程师暂定,通知承包人并抄报发包人。34.6当第34.3款所述情况首次发生后,承包人应在14天内向监理工程师发出要求拒绝延期和批延期的通知,并抄送发包人。承包人应在发出通知后的7天内向监理工程师提准延期交要求延期的详细情况,以备监理工程师查核。如果延期的事件持续发生时,承包人应按第34.4款规定在14天之内发出要求延期的通知,然后每隔7天向监理工程师提交事件发生的详细资料,并在该事件终结后的14天内提交最终详细资料。如果承包人未能在第34.4款和第34.5款(发生时)规定的时间内发出要求延期的通知和提交(最终)详细资料,则视为该事件不影响施工进度或承包人放秘书之家—全网资源每日更新www.mishuzj.com弃索赔工期的权利,监理工程师可拒绝做出任何延期的决定。监理工程师应在收到承包人按第34.4款和第34.5款(发生时)规定发出要求延期的通知和提交(最终)详细资料后的28天内,要求承包人进一步补充顺延工期的理由或与发包人承包人协商确定顺延工期的天数;协商不能达成一致的,由监理工程师暂定,通知承包人并抄报发包人。如果监理工程师在28天内未予答复,则视为监理工程师已认可承包人提出的顺延工期天数。35加快进度35.1加快工期进度在承包人无任何理由取得顺延工期的情况下,如果监理工程师认为合同工程或和相关责任其任何部分的进度过慢,与进度计划不符或不能按期竣工,则监理工程师应书面通知承包人加快进度。承包人应按第28.4款规定采取必要措施,加快工程进度。如果承包人在接到监理工程师通知后的14天内,未能采取加快工程进度的措施,致使实际工程进度进一步滞后;或承包人虽然采取了一些措施,仍无法按期竣工,监理工程师应立即报告发包人,并抄送承包人。发包人可按第70.3款的规定解除合同,也可将合同工程中的一部分工作交由第三方完成。承包人既应承担由此增加的一切费用,也不能免除其根据合同约定应负的任何责任和应履行的任何义务。35.2如果发包人希望承包人在计划竣工日期之前完成合同工程,那么发包人可要求承包人提交为加快进度而编制的建议书。承包人应在7天内做出书面回应,该提交加快进度建议书的内容至少应包括:建议书(1)加快进度拟采取的措施;(2)加快进度后的进度计划,以及与原计划的对比;(3)加快进度所需的合同价款增加额。该增加额按第60.1款和第60.2款规定计算。发包人应在接到建议书后的7天内予以答复。如果发包人接受了该建议书,则监理工程师应以书面形式发出变更指令,相应调整工期,并由造价工程师核实和调整合同价款。秘书之家—全网资源每日更新www.mishuzj.com36竣工日期36.1约定计划发包人承包人应在协议书中约定合同工程计划竣工日期。因承包人原因导致实竣工日期际竣工日期迟于计划竣工日期的,承包人应承担相应责任。36.2实际竣工日实际竣工日期按下列情况分别确定:期的确定(1)工程经竣工验收合格的,以竣工验收合格之日为实际竣工日期;(2)承包人已经提交竣工验收报告,发包人在收到承包人送交的竣工验收报告后28天内未能组织验收,或验收后14天内不提出修改意见的,以承包人提交验收报告之日为实际竣工日期;(3)工程未经竣工验收,发包人擅自使用的,以转移占有工程之日为实际竣工日期。37误期赔偿37.1误期的赔偿如果由于合同另一方原因导致合同工程未能在计划竣工日期内竣工,该方应按第61.2款规定向另一方支付误期赔偿费,但误期赔偿费的支付不能免除合同任何一方根据合同约定应负的任何责任和应履行的任何义务。37.2计算误期误期(实际延误竣工天数)按第36.2款规定的实际竣工日期减去计划竣工日期计算,其公式为:实际延误竣工天数=实际竣工日期-计划竣工日期上述各相关日期,依据本合同相关条款确定。秘书之家—全网资源每日更新www.mishuzj.com五、质量与安全38质量的管理38.1办理工程质量发包人在领取施工许可证或者开工报告之前,应当按照国家的有关规定办理工监督手续程质量监督手续。38.2发包人不得降发包人不得以任何理由,要求承包人在施工作业中违反法律、法规和建筑工程低工程质量质量与安全标准,降低工程质量。38.3承包人应对合同工程施工质量负责,并按照工程的设计图纸、标准与规范和有关技术要求施工,不得偷工减料。承包人对工程质量负责39质量目标39.1约定工程质量发包人承包人应在专用条款中约定工程质量标准,但不得低于国家或行业的强标准制性标准。工程质量应当达到专用条款约定的质量标准。质量评定,以合同约定的标准为依据;合同没有约定的,以国家或行业的质量检验评定标准为依据。因承包人原因造成工程质量达不到约定质量标准的,承包人承担相应责任。39.2工程质量有争发包人承包人对工程质量有争议的,按第79.4款规定调解或认定,所需的费议的责任用及由此造成的损失,由责任方承担。双方均有责任的,由双方根据其责任划分分别承担。39.3承包人保证工承包人对合同工程的质量向发包人负责,其职责包括但不限于下列内容:程质量的职责(1)编制施工技术方案,确定施工技术措施;(2)提供和组织足够的工程技术人员,检查和控制工程施工质量;(3)控制施工所用的材料设备,使其符合标准与规范、设计要求及合同约定的标准;(4)组织并参加所有工程的验收工作,包括隐蔽验收、中间验收;参加竣工验39.4秘书之家—全网资源每日更新www.mishuzj.com质量保证体系收,组织分包人参加工程验收工作;(5)承担质量保修期的工程保修责任;(6)承担的其他工程质量责任。承包人应建立和维持完善的质量保证体系。在合同工程实施前,监理工程师有权要求承包人提交质量保证体系实施程序和贯彻质量要求的文件的规定。承包人遵守质量保证体系,也不能免除其根据合同约定应负的任何责任和应履行的任何义务。40工程质量创优40.1发包人鼓励质发包人应配合承包人加强本合同工程质量管理,鼓励承包人实施本合同工程质量创优量创优。对本合同工程质量高于合同约定的质量标准,或合同约定质量标准高于国家或行业的质量检验评定标准的,应按第62条给予承包人奖励。40.2承包人争取质承包人应采取有效措施确保合同工程质量,在保证工程质量达到国家或行业的量创优强制性标准的前提下,加强工程质量管理,争取本合同工程质量创优。41工程的照管41.1工程照管从开工之日起,承包人应全面负责照管合同工程及运至现场将用于和安装在合同工程中的材料设备,直到发包人承包人确认工程移交之日止。此后,工程的照管即转由发包人负责。如果在整个工程移交前,发包人承包人已经确认移交或发包人提前使用其中任一单项工程,则从确认移交或提前使用之日起承包人无须对该单项工程负责照管,而转由发包人负责。但是,承包人应继续负责照管尚未完成的工程和将用于或安装在合同工程中的材料设备,直至完成上述工作并经发包人承包人确认整个工程移交之日止。41.2秘书之家—全网资源每日更新www.mishuzj.com照管期间承包承包人在负责工程照管期间,如因自身原因造成合同工程或其任何部分,以及人造成损失的材料设备或临时工程的损坏,承包人应自费弥补上述损坏,保证工程质量在各责任方面都符合合同约定的标准。42安全防护和文明施工42.1发包人遵守规发包人应遵守安全防护和文明施工的规定,并按第73条规定支付安全防护、定和支付费用文明施工措施费。42.2发包人责任发包人应对其施工现场人员进行安全防护、文明施工教育,并对他们的安全负责。在合同工程实施、完成及保修期间,发包人不得有下列行为:(1)要求承包人违反安全生产、文明施工规定进行施工;(2)对承包人提出不符合建设工程安全生产法律、法规和强制性标准规定的要求;(3)明示或暗示承包人购买、租赁、使用不符合安全施工要求的安全防护用具、机械设备、施工机具及配件、消防设施和器材。发包人违反上述规定或由于发包人自身原因导致安全事故的,由发包人承担相应责任和费用,顺延延误的工期。42.3承包人应建立健全安全防护和文明施工的制度,完善安全防护和文明施工条件,严格按照安全防护和文明施工的规定组织施工,采取必要的安全防护措施消除承包人责任事故隐患,自觉接受和配合依法实施的监督检查。在合同工程实施、完成及保修期间,承包人应做好下列工作:(1)在施工现场入口、施工起重机械、临时用电设施、脚手架、出入通道口、楼梯口、电梯井口、孔洞口、桥梁口、隧道口、基坑边沿、爆破物及有害危险气体和液体存放处等危险部位,设置明显的安全警示标志;(2)保持现场道路畅通、排水及排水设施畅通,实施必要的工地地面硬化处理措施和设置必要的绿化带;(3)妥善存放和处理材料设备和施工机械,水泥和其他易飞扬细颗粒建筑材料应密闭存放或采取覆盖等措施,易燃易爆和有毒有害物品应分类存放;42.4秘书之家—全网资源每日更新www.mishuzj.com审查、检查(4)现场设置消防通道、消防水源并配置消防设施和灭火器器材,合理布置安和整改全通道和安全设施,保证现场安全,建立消防安全责任制度;42.5(5)现场设置密闭式垃圾站,施工垃圾、生活垃圾应分类存放。施工垃圾必须采用相应的容器或管道运输及时从现场清除并运走;安全防护(6)为了公众安全和方便或为了保护工程,按照监理工程师的指令或政府的要42.6求提供并保持必要的照明、防护、围栏、警告信号和看守工作;承包人的现场(7)政府有关部门关于安全防护、文明施工规定的其他工作。作业承包人对合同工程的安全施工负责,并应及时、如实报告生产安全事故。承包人违反上述规定或由于承包人原因造成的安全事故的,由承包人承担相应责任和费用,工期不予顺延。监理工程师应当审查施工组织设计中的安全技术措施或者专项施工方案是否符合建设行政主管部门的有关规定。监理工程师发现承包人未遵守安全生产和文明施工规定或施工现场存在安全事故隐患的,应以书面形式通知承包人整改;情况严重的,应要求承包人暂停施工,并及时报告发包人。承包人在收到监理工程师发出书面通知后的48小时内仍未整改的,监理工程师可在报经发包人批准后指派第三方采取措施。该款项经造价工程师核实后,由发包人从应付或将付给承包人的款项中扣除。承包人在动力设备、输电线路、地下管道、密封防震车间、易燃易爆地段、毗邻建(构)筑物或临街交通要道附近、放射毒害性环境中施工以及实施爆破作业、使用毒害性腐蚀性物品施工时,应事先向监理工程师提出安全防护措施,经监理工程师认可后实施。除工程量清单中已经列有此类工作的支付项目外,安全防护措施费由发包人承担。承包人应保证施工场地的清洁程度达到环境卫生部门的管理要求,为现场所有人员提供并维护有效的和清洁的生活设施,并在颁发合同工程竣工验收证书后的28天内,清理现场,运走全部施工机械、剩余材料和垃圾,保持施工场地和合同工程的清洁整齐。否则,发包人可自行或指派第三方出售或处理留下的物品,所得金额在扣除因而发生的各种支出之后,将余额退还给承包人。43放线43.1检查验收施工定线或放样43.2秘书之家—全网资源每日更新www.mishuzj.com承包人施工监理工程师应在发出开工令后的7天内,向承包人提供原始基准点、基准线、定线或放样基准高程等书面资料,并对承包人的施工定线或放样进行检查验收。的责任承包人应根据监理工程师书面确定的原始基准点、基准线、基准高程对合同工43.3程进行准确的放样,并对工程各部分的位置、标高、尺寸或定线的正确性负责。定线或放样如果永久工程任何部分的位置、标高、尺寸或定线超过合同规定的误差,承包误差的处理人应自费纠正,直到监理工程师认为符合合同约定为止。如果这些误差是由于监理工程师书面提供的数据不正确所致,则视为变更;监理工程师应及时发出43.4纠正指令,顺延延误的工期,并由造价工程师根据第60条规定确定合同价款的增加额。保护基准点或线等标志监理工程师对工程位置、标高、尺寸、定线的检查,不能免除承包人对工作准确性应负的任何责任和应履行的任何义务。承包人应有效地保护一切基准点、基准线和其他有关的标志,直到永久工程竣工验收合格为止。44钻孔与勘探性开挖44.1钻孔和勘探性在合同工程施工期间,如果需要承包人进行钻孔或勘探性开挖(含疏浚工作在开挖内)工作,除非工程量清单中已列有此类项目,否则此项工作应由监理工程师发出专项指令,并按第65条规定处理。45发包人供应材料设备45.1约定供应的材发包人供应材料设备的,应在供应材料设备前,与承包人约定“发包人供应材料设备料设备一览表”,作为本合同的附件。一览表应包括发包人供应材料设备的品种、规格、型号、数量、单价、质量标准、提供的时间和地点等内容。45.2发包人供应材发包人应按一览表的约定提供材料设备,并向承包人提供产品合格证明,对其料设备质量负责。发包人应在所供应材料设备到货前24小时,以书面形式通知承包人和监理工程师,由承包人与发包人在监理工程师的见证下共同清点,并按承45.3秘书之家—全网资源每日更新www.mishuzj.com承包人保管发包人的合理要求堆放。包人供应材料设备由发包人供应的材料设备,承包人派人参加清点后由承包人妥善保管,保管费由发包人承担;因承包人保管不善或承包人其它原因导致的丢失或损害由承包45.4人负责赔偿。除工程量清单中已列有此类工作的支付项目外,造价工程师应与发包人承包人协商确定保管费,并增加到合同价款中;协商不能达成一致的,供应材料设备由造价工程师暂定,通知承包人并抄报发包人。与约定不符时发包人的责任发包人供应的材料设备与一览表不符时,发包人应按照下列规定承担相应责任:(1)材料设备的单价与一览表不符,由发包人承担所有价差;45.5(2)材料设备的品种、规格、型号、质量标准与一览表不符,承包人可以拒供应材料设备绝使用前的检验接受保管,由发包人运出施工场地并重新采购;(3)材料设备的品种、规格、型号、质量标准与一览表不符,经发包人同意,承包人可代为调剂替换,由发包人承担相应费用;(4)到货地点与一览表不符,由发包人负责运至一览表指定地点;(5)供应数量少于一览表约定的数量时,由发包人补齐;多于一览表约定数量时,发包人负责将多出部分运出施工场地;(6)到货时间早于一览表约定时间,由发包人承担因此发生的保管费;到货时间迟于一览表约定的供应时间,发包人赔偿因而造成的承包人损失,造成工期延误的,工期相应顺延。发包人供应的材料设备使用前,由承包人负责检验或试验,不合格的不得使用。45.6发包人供应材料设备的合同工程结算方式,由发包人承包人在专用条款中约定。约定结算方式秘书之家—全网资源每日更新www.mishuzj.com46承包人采购材料设备46.1承包人采购材承包人负责采购材料设备的,应按照标准与规范、设计要求和其他技术要求采料设备购,并提供产品合格证明,对材料设备质量负责。承包人应在材料设备到货前24小时,以书面形式通知发包人和监理工程师,并由承包人与发包人在监理工程师的见证下共同清点。46.2采购材料设备承包人采购的材料设备与设计要求、标准与规范不符时,承包人应按监理工程与标准、规范师要求的时间将其运出施工场地,重新采购符合要求的产品,并承担由此发生和设计要求不的费用,工期不予顺延。符时承包人的责任46.3承包人使用不监理工程师发现承包人使用不符合标准与规范、设计要求的材料设备时,应要符合标准、规求承包人负责修复、拆除或重新采购,由承包人承担发生的费用,工期不予顺范和设计要求延。材料设备的责任46.4如果承包人不执行监理工程师依据第46.2款和第46.3款规定发出的指令,则发包人可自行或指派第三方执行该指令,由此发生的费用由承包人承担。该笔款承包人不执行项经造价工程师核实后,由发包人从支付或到期应付给承包人的工程款中扣除。指令的责任承包人需要使用替换材料的,应向监理工程师提出申请,经监理工程师认可并46.5取得发包人批准后才能使用,由此引起合同价款的增减由造价工程师与发包人承包人协商确定;协商不能达成一致的,由造价工程师暂定,通知承包人并抄使用替换材料报发包人。的申请与批准承包人采购的材料设备在使用前,由承包人负责检验或试验,不合格的不得使46.6用。采购材料设备由承包人采购的材料设备,除专用条款另有约定外,发包人不得指定生产厂家使用前的检验或供应商。46.7禁止指定采购材料设备秘书之家—全网资源每日更新www.mishuzj.com47材料设备的检验47.1进入现场检验监理工程师及其委派的代表可进入施工场地、材料设备的制造、加工或制配的所有车间和场所进行检验。承包人应为他们进入上述场所提供便利和协助。47.2材料设备的见标准与规范或合同要求进行见证取样检测的材料设备,承包人应在见证取样前证取样检测24小时通知监理工程师参加,并在监理工程师的见证下负责:(1)材料设备的见证取样;(2)送至有资质的检测机构检测。标准与规范或合同没要求进行见证取样检测的材料设备,承包人应与监理工程师协商确定合同约定的材料设备的检验时间和地点,并按时到场参加检验。如果监理工程师或其委派的代表不能按时到场参加检验,监理工程师应至少提前24小时发出延期检验指令并书面说明理由,延期不得超过48小时。如果监理工程师或其委派的代表未发出延期检验指令也未能按时到场检验,承包人可自行检验,并认为该检验是在监理工程师在场的情况下完成的。检验完成后,承包人应立即向监理工程师提交检验数据的有效证据,监理工程师应认可检验结果。47.3材料设备的使材料设备检验合格的,可在合同工程中使用。材料设备检验不合格的,不能在用合同工程中使用,并及时清出施工场地。47.4材料设备的检材料设备的检验费,按实际发生的检测费用计算。验费用(1)材料设备进场检验,发包人供应材料设备的,检验费由发包人承担;承包人采购材料设备的,检验费由承包人承担。(2)施工过程中材料设备检验,检验费由发包人承担。47.5再次检验及其如监理工程师认为需要,可要求对材料设备进行再次检验。发包人供应的材料责任承担设备,再次检验费由发包人承担,顺延延误的工期。承包人采购的材料设备,再次检验结果表明该材料设备不符合标准与规范、设计要求的,检验费由承包人承担,工期不予顺延;再次检验结果表明该材料设备符合标准与规范、设计要求的,检验费由发包人承担,顺延延误的工期。秘书之家—全网资源每日更新www.mishuzj.com48检查和返工48.1施工质量检查承包人应按照标准与规范、设计要求以及监理工程师依据合同发出的指令施工,确保工程质量,随时接受监理工程师的检查检验,并为监理工程师的检查检验提供便利和协助。48.2质量不达标准发现工程质量达不到约定标准,承包人应拆除和重新施工,直到符合约定标准的处理和责任为止。因承包人原因达不到约定标准的,由承包人承担拆除和重新施工的费用,工期不予顺延;因发包人原因达不到约定标准的,由发包人承担拆除和重新施工的费用及相应的损失,顺延延误的工期。48.3监理工程师的检查检验,不应影响施工的正常进行。如影响施工正常进行,承包人应向监理工程师或发包人发出纠正通知,监理工程师应及时纠正其行为,质量检查不得否则承包人有权提出索赔和得到补偿。影响施工49隐蔽工程和中间验收49.1工程隐蔽和中没有监理工程师的批准,任何工程均不得覆盖或隐蔽。工程具备隐蔽条件或达间验收的通知到专用条款约定的中间验收部位,承包人进行自检,并在隐蔽或中间验收前48小时向监理工程师提出隐蔽工程或中间验收申请,通知监理工程师验收。通知的内容包括隐蔽或中间验收的内容、验收的时间和地点。承包人应准备验收记录,并提供必要的资料和协助。49.2参加验收的限如果监理工程师不能按时参加验收,应至少提前24小时发出延期验收指令并制书面说明理由,延期不得超过48小时。如果监理工程师或其委派的代表未发出延期验收指令也未能到场验收,承包人可自行验收,并认为该验收是在监理工程师在场的情况下完成的。验收完成后,承包人应立即向监理工程师提交验收数据的有效证据,监理工程师应认可验收记录。49.3秘书之家—全网资源每日更新www.mishuzj.com验收结果的确经验收工程质量符合标准与规范、设计要求的,监理工程师应在验收记录上签认字,承包人可进行隐蔽或继续施工。验收合格24小时后,监理工程师仍不在验收记录上签字,视为监理工程师已认可验收记录。验收不合格,由承包人按49.4监理工程师的指令修改后重新验收,并承担因而造成的发包人损失,工期不予顺延。隐蔽工程的拍摄或照相当监理工程师有指令时,承包人应对隐蔽工程进行拍摄或照相,保证监理工程师能充分检查和测量覆盖或隐蔽的工程。50重新检验和额外检验50.1重新检验当监理工程师要求对已经隐蔽的工程重新检验时,承包人应按要求进行剥露或开孔,并在检验后重新覆盖或修复。如检验合格,则发包人承担因而发生的全部费用,赔偿承包人损失,工期相应顺延。如检验不合格,则承包人应按监理工程师的指令重新施工,承担因而发生的全部费用,工期不予顺延。50.2额外检验当监理工程师指示承包人进行合同中没有规定的检(试)验,以核实合同工程某一部分或某种材料设备是否有缺陷时,承包人应按要求进行检(试)验或修复。如果该检(试)验表明确有缺陷存在,属发包人供应材料设备的,检(试)验和试样的费用,由发包人承担;属承包人采购材料设备的,检(试)验和试样的费用,由承包人承担。如果该检(试)验表明没有缺陷,则由发包人承担检(试)验和试样的费用。51工程试车51.1试车内容按合同约定需要试车的,试车的内容应与承包人承包的安装范围相一致。51.2设备安装工程具备单机无负荷试车条件时,承包人应组织试车,并在试车前单机试车的通知和限制秘书之家—全网资源每日更新www.mishuzj.com48小时以书面形式通知监理工程师。通知包括试车内容、时间和地点。承包人应自行准备试车记录,发包人应为承包人试车提供便利和协助。监理工程师若不能按时参加试车,应至少在开始试车前24小时发出延期试车指令并书面说明理由,延期不能超过48小时。监理工程师未发出延期试车指令也未能按时参加试车的,承包人可自行试车,并认为试车是在监理工程师在场的情况下完成的。试车完成后,承包人应立即向监理工程师提交试车数据的有效证据,监理工程师应认可试车记录。51.3单机试车合格,监理工程师应在试车记录上签字,承包人可继续施工或申请办理竣工验收手续。单机试车合格24小时后,监理工程师仍不在试车记录上签单机试车结果字的,视为监理工程师已认可试车记录。的确认设备安装工程具备联动无负荷试车条件时,发包人组织试车,并在试车前4851.4小时以书面形式通知承包人。通知包括试车内容、时间、地点和对承包人的要求,承包人应按要求做好准备工作。试车合格,发包人和承包人均应在试车记联动试车通知录上签字。和结果的确认试车费用,除非已含在合同价款内,由发包人承担。51.5试车达不到验收要求的,按下列规定处理:(1)由于设计原因试车达不到验收要求,发包人应要求设计单位修改设计,承试车费用和不达要求处理包人按修改后的设计重新安装。发包人承担修改设计、拆除及重新安装的全部费用,工期相应顺延。51.6(2)由于设备制造质量原因试车达不到验收要求,由该责任方负责重新购置或修理,承包人负责拆除和重新安装。设备由承包人采购的,由承包人承担投料试车修理或重新采购、拆除及重新安装的费用,工期不予顺延;设备由发包人供应的,发包人承担上述各项费用,并列入合同价款,工期相应顺延。(3)由于承包人施工原因试车达不到验收要求,承包人按监理工程师要求重新安装和试车,并承担拆除、重新安装和重新试车的费用,工期不予顺延。投料试车应在永久工程竣工验收后由发包人负责。如果发包人要求在永久工程竣工验收前进行试车或需要承包人配合时,应事先取得承包人同意,并另行签订补充协议。秘书之家—全网资源每日更新www.mishuzj.com52竣工资料52.1提交竣工资料合同工程具备竣工验收条件,承包人应按国家、省规定的工程竣工验收技术资和报告料格式和要求,向发包人提交符合要求的完整竣工资料及竣工报告,发包人承包人应按第53条规定进行验收。提交上述资料的费用已包含在合同价款中。52.2提交竣工资料如果承包人不按规定提交竣工资料或提交的资料不符合要求,则认为合同工程的限制尚未达到竣工条件。53竣工验收53.1组织验收和确发包人在收到承包人提交的竣工报告后28天内组织验收,并在验收后14天内认予以认可或提出修改意见。验收不合格,承包人应按要求修改后再次提请发包人验收,并承担因自身原因造成修改的费用。53.2组织验收的限发包人在收到承包人提交的竣工报告后28天内不组织验收,或验收后14天内制不提出修改意见,视为竣工报告已被认可。53.3不组织验收的发包人收到承包人提交的竣工报告后28天内不组织验收,从第29天起承担工责任程照管责任和其他一切意外责任。53.4颁发竣工验收竣工报告被认可,则表明已完成合同工程,并视为通过竣工验收,发包人应向证书承包人颁发工程竣工验收证书。53.5中间交工工程中间交工工程的范围及其计划竣工时间,发包人承包人应在专用条款中约定,的验收其验收程序按第53.1款至第53.4款规定办理。53.6专项工程的验如果发包人要求部分单项工程或工程部位提前办理竣工验收的,应与承包人签订专项竣收工验收协议,作为本合同的附件,其验收程序按第53.1款至第53.4款规定办理。53.7使用未验收或秘书之家—全网资源每日更新www.mishuzj.com验收未通过工程的责任工程未经竣工验收或竣工验收未通过的,发包人不得使用。发包人强行使用的,由此发生的质量问题及其他问题,由发包人承担责任。53.8工程竣工验收时发生工程质量争议,经第79.4款规定调解或认定工程质量符工程竣工质量合合同要求的,由发包人承担所需费用,工期相应顺延。争议的责任54质量保修54.1签订工程质量承包人应在质量保修期内对交付发包人使用的工程承担质量保修责任,并在工保修书程竣工验收前,与发包人签订工程质量保修书,作为本合同的附件。54.2质量保修期从竣工验收合格之日起计算,保修期由发包人承包人根据国家有关规定在专用条款中约定。在质量保修期内,发包人发现质量缺陷的,应及时通工程质量保修知承包人修正,承包人应在收到通知后的7天内派人修正;发生紧急抢修事故的,承包人应在接到通知后立即到达事故现场抢修。54.3如果承包人未能在规定时间内修正某项质量缺陷,则发包人可自行或指派第三未修正质量缺方修正缺陷,因此产生的费用由承包人承担。该缺陷的修正费用由造价工程师陷的责任核实,承包人应支付这笔款项。54.4承包人修正属于质量缺陷以外的费用,由责任方承担。修正质量缺陷以外的费用六、造价55资金计划和安排55.1提交资金需求工程进度计划被批准后,承包人应向发包人提交一份合同工程资金需求计划书;计划书工程进度计划更新后,承包人应及时向发包人提交一份更新后的工程资金需求55.2秘书之家—全网资源每日更新www.mishuzj.com提供资金安排计划书。证据发包人应在收到承包人提交的工程资金需求计划书后28天内,根据合同规定,提供已做出资金安排的合理证据,表明有能力按照第71条规定支付合同价款。如果发包人对资金安排作出任何变更时,应及时将变更的详情通知承包人。56工程量56.1清单工程量包工程量清单中开列的工程量应包括由承包人完成的施工、安装等工作内容,其括的工作内容任何遗漏或错误既不能使合同无效,也不能免除承包人按照图纸、标准与规范实施合同工程的任何责任。对于依据图纸、标准与规范应在工程量清单中计量但未计量的工作,应根据第66条规定确定合同价款的增加额。56.2清单的工程量工程量清单中开列的工程量是根据合同工程设计图纸提供的预计工程量,不能作为承包人履行合同义务中应予完成合同工程的实际和准确工程量。发包人应按承包人实际完成的工程量及其在工程量清单项目中填报的单价或总价的乘积向承包人支付工程价款。57工程计量和计价57.1工程计量和计工程的计量规则和计价办法,以国家标准《建设工程工程量清单计价规范》为价的依据准;《建设工程工程量清单计价规范》没有规定的,以广东省统一工程计价依据为准;广东省统一工程计价依据没有规定的,可参照专业部门颁发的工程计价依据。57.2工程计量和计发包人承包人应按照合同约定,依据国家标准《建设工程工程量清单计价规价的要求范》、广东省统一工程计价依据或专业部门的工程计价依据以及工程造价管理机构制订的有关计价规定进行工程计量和计价。造价工程师负责工程计量和计价的核实工作。57.3已完工程款额秘书之家—全网资源每日更新www.mishuzj.com报告的提交和核实承包人应按第74.1款规定向造价工程师提交已完工程款额报告。造价工程师应在收到报告后的14天内核实工程量,并将核实结果通知承包人、抄报发包57.4人,作为工程计价和工程款支付的依据。现场计量当造价工程师进行现场计量时,应在计量前24小时通知承包人,承包人应为计量提供便利条件并派人参加。承包人收到通知后不派人参加计量,视为认可57.5计量结果。造价工程师不按约定时间通知承包人,致使承包人未能派人参加计量,计量结果无效。收到已完工程款额报告的限造价工程师收到承包人按第74.1款规定提交的已完工程款额报告后14天内,制未进行计量或未向承包人通知计量结果的,从第15天起,承包人报告中开列的工程量即视为被确认,作为工程计价和工程款支付的依据。57.6如果承包人认为造价工程师的计量结果有误,应在收到计量结果通知后的7天复核计量结果内向造价工程师提出书面意见,并附上其认为正确的计量结果和详细的计算过程等资料。造价工程师收到书面意见后,应立即会同承包人对计量结果进行复57.7核,并在签发支付证书前确定计量结果,同时通知承包人、抄报发包人。承包人对复核计量结果仍有异议或发包人对计量结果有异议的,按照第79条规定不予计量处理。57.8对承包人超出设计图纸范围或因承包人原因造成返工的工程量,造价工程师均不予计量。各项工作价款的计算除工程变更和按第64条、第68条规定所做的调整外,每项工作所适用的单价(费率)或总价应按合同中规定的该项工作的单价(费率)或总价,并按本条规定计量得到的工程量和适用的单价(费率)或总价的乘积计算该项工作的价款。造价工程师根据各个支付期所有各项工作的价款计算该支付期工程价款,并将各支付期的价款汇总计算合同价款。58暂列金额58.1暂列金额的用途工程量清单中开列的已标价的暂列金额是用于实施合同工程的任一增加部分,或用于提供不可预见的货物、材料设备或服务,或用工程变更等因素发生的工58.2秘书之家—全网资源每日更新www.mishuzj.com暂列金额的支付程价款调增,以及经确认的索赔、现场签证,或用于意外事件的一笔款项。58.3经发包人批准后,监理工程师应就承包人实施第58.1款规定的工作发出书面指令。造价工程师就此项指令提出所需价款,经发包人确认后向承包人支付。提供暂列金额支付票据造价工程师有要求时,承包人应提供使用暂列金额支付项目的所有报价单、发票、账单或收据。59计日工59.1计日工单价的承包人投标文件中填报的计日工单价是用于实施额外零星工作所需的人工、材用途料和施工机械台班单价或价格。59.2任一按计日工方式计价的工作,承包人应在该项工作实施过程中,及时按计日工表格做好记录。当此工作持续进行时,承包人应每天将记录完毕的计日工表计日工的确认一式两份提交给监理工程师。监理工程师在收到承包人提交记录的2天内予以确认,并将其中一份返还给承包人,作为计日工计价和支付的依据。逾期未确59.3认或未提出修改意见的,视为监理工程师已认可记录。计日工的支付计日工工作,应从暂列金额中支付,并与工程进度款同期支付。经发包人批准后,监理工程师应就使用计日工的工作发出书面指令。造价工程师按实际数量和承包人投标文件中填报的计日工子目单价的乘积计算并提出所需价款,经发包人确认后向承包人支付。每个支付期末,承包人应按第74.1款规定向发包人提交本期间所有计日工记录汇总表,以说明本期间自己认为有权得到的计日工价款。60暂估价发包人在工程量清单中给定60.1招标暂估价项目的要求60.2秘书之家—全网资源每日更新www.mishuzj.com非招标材料设备暂估价的材料、设备和专业工程属于依法必须招标的且达到规定的规模标准暂估价的要求的,由发包人承包人以招标的方式选择供应商或分包人。发包人承包人应在专用条款中约定各自的权利、义务。中标金额与工程量清单中所列的暂估价60.3金额的差额以及相应的规费、税金等其他费用,应列入合同价款。非招标专业工程发包人在工程量清单中给定暂估价的材料和设备不属于依法必须招标的或未达暂估价的要求到规定的规模标准的,由承包人按第46条的约定采购。经造价工程师确认的材料、设备价格与工程量清单中所列的暂估价的差额以及相应的规费、税金等其他费用,列入合同价款。发包人在工程量清单中给定暂估价的专业工程不属于依法必须招标的或未达到规定的规模标准的,除专用条款另有约定外,在发包人承包人同意下,由造价工程师与分包人按照第66.1款第(1)点确定专业工程价款。经确认的专业工程价款金额与工程量清单中所列的暂估价金额的差额以及相应的规费、税金等其他费用,列入合同价款。61提前竣工奖与误期赔偿费61.1提前竣工奖发包人承包人可在专用条款中约定提前竣工奖,明确每日历天应奖额度。约定提前竣工奖的,如果承包人的实际竣工日期早于计划竣工日期,承包人有权向发包人提出并得到专用条款约定的每日历天应奖额度和实际提前竣工天数的乘积计算出的提前竣工奖。除专用条款另有约定外,提前竣工奖的最高限额为合同价款的5%。提前竣工奖列入竣工结算文件中,与竣工结算款一并支付。61.2误期赔偿费发包人承包人应在专用条款中约定误期赔偿费,明确每日历天应赔付额度。如果由于合同一方原因导致合同工期的实际竣工日期迟于计划竣工日期,另一方有权向该方索取专用条款约定的每日历天应赔付额度和实际延误竣工天数的乘积计算出的误期赔偿费。除专用条款另有约定外,误期赔偿费的最高限额为合同价款的5%。合同另一方可从该支付期或到期应支付的款项中得到或扣除误期赔偿费。误期赔偿费列入支付期的进度款中,与进度款同期支付。如果在工程竣工之前,合同工程内的某单项工程已通过了竣工验收,且该单项秘书之家—全网资源每日更新www.mishuzj.com工程竣工验收证书中表明的竣工日期并未延误,而是合同工程的其他部分产生了工期延误的情况,则误期赔偿费应按已签发竣工验收证书的单项工程工程造价占合同价款的比例幅度予以扣减。62优质优价奖62.1优质优价奖的约发包人承包人可在专用条款中约定优质优价奖,明确优质优价应奖额度。约定定优质优价奖的,如果承包人实施本合同工程达到相应优良等级,承包人有权向发包人提出并得到专用条款约定的优质优价奖。62.2除专用条款另有约定外,优质优价奖按合同价款的下列额度计算:国家级质量奖为5%,省级质量奖为3%,市级质量奖为1.5%。优质优价奖列入竣工结算优质优价奖计提文件中,与竣工结算一并支付。与支付63合同价款的约定与调整事宜63.1发包人承包人应在本合同协议书中约定合同价款。招标工程的合同价款由发包人承包人依据中标通知书的中标价款在本合同协议书中约定。非招标工程的合误期赔偿费约定合同价款同价款由发包人承包人依据双方确定施工图预算的总造价在本合同协议书中约定。63.2合同价款调整发包人承包人应明确合同价款的调整事宜。除另有约定外,调整因素应包括:事宜(1)工程量的偏差;(2)工程变更;(3)分部分项工程量清单缺项漏项;(4)项目特征描述不符;(5)物价涨落;(6)后继法律、法规、规章和政策的变化(7)费用索赔事件;(8)现场签证事件;秘书之家—全网资源每日更新www.mishuzj.com(9)专用条款约定的其他调整因素。本款(1)至(6)调整因素应分别按第64条至第68条的规定调整合同价款。64工程量的偏差64.1工程量偏差工程量的偏差是指承包人按招标工程招标时(非招标工程按合同签订时)的图纸(含经发包人批准由承包人提供的图纸和履行本合同的相关大样图等)实施、完成合同工程的实际工程量与工程量清单开列的工程量(含可能存在的工程量计算失误)之间的偏差。64.2分部分项工程对于任一分部分项工程的清单项目,如果因本条规定工程量的偏差和第65条项目费的调整规定工程变更等原因导致工程量偏差超过10%,且该变化使其分部分项工程费超过了0.1%时,则超过10%部分的综合单价应予调整。除专用条款另有约定外,该情况下发包人承包人应按以下规定调整分部分项工程清单项目结算价:(1)当Q1﹥1.1Q0时,由造价工程师按第67.3款规定在核实竣工结算文件时向承包人提出P1,经发包人承包人确认后按下述公式计算。C=1.1Q0×P0+(Q1-1.1Q0)×P1(2)当Q1﹤0.9Q0时,由承包人按第67.2款规定在递交竣工结算文件时向发包人提出P1,由造价工程师核实并经发包人确认后按下述公式计算。C=0.9Q0×P0-(0.9Q0-Q1)×P1式中C——调整后的某一分部分项工程清单项目结算价;Q1——最终完成的实际工程量;Q0——工程量清单中开列的工程量;P1——按实际工程量重新调整后的清单项目综合单价;P0——承包人在工程量清单中填报的综合单价。64.3如果因本条规定工程量的偏差使某一分部分项工程清单项目费的变化超过10%,且该变化引起措施项目发生变化时,措施项目费应按实际变化调整。除措施项目费的专用条款另有约定外,该情况下发包人承包人应按以下规定调整结算措施项目调整费:(1)当S1﹥1.1S0时,由承包人按第67.2款规定在递交竣工结算文件时按下述公式向发包人提出,由造价工程师核实并经发包人确认后执行。秘书之家—全网资源每日更新www.mishuzj.comM1=M0+△M(2)当S1﹤0.9S0时,由造价工程师按第67.3款规定在核实竣工结算文件时按下述公式向承包人提出,经发包人承包人确认后执行。M1=M0-△M×L%式中S1——调整后的某一分部分项工程清单项目费;S0——承包人报价文件对应的某一分部分项工程清单项目费;M1——调整后的结算措施项目费;M0——承包人在工程量清单中填报的措施项目费;∆M——按实际变化调整的增减部分的措施项目费;L%——按第66.1款规定的承包人报价浮动率。65工程变更65.1工程变更要求即便是设计人提出设计变更,没有监理工程师指令并取得发包人批准,承包人应按合同约定施工,不得进行任何变更。工程量的偏差不属于工程变更,该项工程量增减不需要任何指令。65.2合同履行期间,发包人可对合同工程或其任何部分的形式、质量或数量作出变更;但对合同工程工期、质量标准等实质性变更的,应在作出变更前,与承包工程变更指令人签订补充协议书,作为本合同的补充文件。和变更项目监理工程师应在取得发包人批准后至少提前14天以书面形式向承包人发出变更指令,提供变更的相应图纸及其说明等资料。承包人应按照监理工程师发出65.3的变更指令和要求,及时进行工程变更,完善工程变更资料,提出工程变更价款。变更项目包括:(1)本合同中任何工程数量的改变(不含工程量的偏差);(2)任何工作的删减,但不包括取消拟由发包人或其他承包人实施的工程;(3)任何工作内容的性质、质量或其他特征的改变;(4)工程任何部分的标高、基线、位置和(或)尺寸的改变;(5)永久工程完工所必须的任何附加工作的实施;(6)合同工程的施工次序和时间安排的改变。承包人提出工秘书之家—全网资源每日更新www.mishuzj.com程变更建议合同履行期间,承包人可以提出工程变更建议。变更建议应以书面形式向监理65.4工程师提出,同时抄送发包人,详细说明变更的原因、变更方案及合同价格的增减情况。发包人要求承发包人采纳承包人的建议给发包人带来的利益,由发包人承包人另行约定分享包人提交工程比例。变更建议书如果发包人要求承包人提交一份工程变更建议书,则承包人应在7天内做出书65.5面回应,该建议书的内容至少应包括:(1)对所涉及工作的说明,以及实施的进度计划;工程变更导致(2)对原进度计划做出的必要修改;合同价款和工(3)因变更所需调整的金额。期的调整发包人应在接到建议书后的7天内予以答复。在等待答复期间,承包人不得延误任何其它工作。工程变更不应使合同作废或无效。工程变更导致合同价款的增减,按第60条规定确定,工期相应调整。但是,如果变更是由于下列原因导致或引起的,则承包人无权要求任何额外或附加的费用,工期不予顺延:(1)为了便于组织施工需采取的技术措施的变更或临时工程的变更;(2)为了施工安全、避免干扰等原因需采取的技术措施的变更或临时工程的变更;(3)因承包人的违约、过错或承包人负责的其他情况导致的变更。66工程变更价款的确定66.1工程变更价款工程变更,发包人承包人应分别按下列方法调整变更工程的分部分项工程项目的确定费和措施项目费。(1)分部分项工程项目费工程变更属于第64.2款规定情况的,按其规定调整;否则按以下规定调整:1)合同中已有适用于变更工程的单价或总价,按合同已有的价格进行调整;2)合同中只有类似于变更工程的单价或总价,可以参照类似价格进行调整;3)合同中没有适用或类似于变更工程的单价或总价,由承包人依据变更工人秘书之家—全网资源每日更新www.mishuzj.com66.2程资料、计量规则和计价办法、工程造价管理机构发布的参考价格和承包删减工作或工程的补偿报价浮动率提出变更工程单价或总价。其中,招标工程:承包人报价浮动率=(中标价格/最高报价值)×100%;66.3非招标工程:承包人报价浮动率=(报价值/施工图预算)×100%。(2)措施项目费提交工程变更当工程变更将造成措施项目发生变化时,承包人有权提出调整措施项目费。承价款报告及其包人提出调整措施项目费的,应事先将拟实施的方案提交监理工程师确认,并限制详细说明与原方案措施项目相比的变化情况。拟实施的方案经监理工程师认可,并报发包人批准后执行。工程变更部分的措施项目费,由承包人按实际发生的措施项目和本款第(1)点第3)项规定的依据提出调整价款。该情况下发包人承包人按以下规定计算合同工程结算的措施项目费:1)当工程变更增加措施项目时,由承包人按下述公式向发包人提出,由造价工程师核实并经发包人确认后执行。M1=M0+∆M2)当工程变更减少措施项目时,由造价工程师按下述公式向承包人提出,经发包人承包人确认后执行。M1=M0-∆M×L%式中:M1——合同工程结算的措施项目费;M0——承包人在工程量清单中填报的措施项目费;∆M——工程变更部分的措施项目费;L%——本款第(1)点第3)项规定的承包人报价浮动率。如果承包人未按本条规定事先将拟实施的方案提交给监理工程师,则认为工程变更不引起措施项目费的调整或承包人放弃调整措施项目费的权利。如果因为非承包人原因删减了合同中的某项原定工作或工程,致使承包人发生的费用或(和)得到的收益不能被包括在其他已支付或应支付的项目中,也未被包含在任何替代的工作或工程中,则承包人有权按照本条规定提出和得到补偿。承包人应在工程变更确定后的14天内向造价工程师提出工程变更价款报告;如承包人未在工程变更确定后的14天内提出工程变更价款报告,则造价工程师可以在报经发包人批准后,根据掌握的实际资料决定是否调整合同价款以及66.4秘书之家—全网资源每日更新www.mishuzj.com工程变更价款调整的金额。的核实与支付造价工程师在收到工程变更价款报告之日起14天内对其核实,并予以确认或提出修改意见。造价工程师在收到工程变更价款报告之日起14天内未确认也未提出修改意见的,视为工程变更价款报告已被确认。造价工程师提出修改意见的,双方应在承包人收到修改意见后的14天内进行协商确定;协商不能达成一致的,由造价工程师暂定工程变更价款,通知承包人并抄报发包人。工程变更价款被确认或被暂定后列入合同价款,与工程进度款同期支付。67分部分项工程量清单缺项漏项67.1合同履行期间,出现分部分项工程量清单缺项漏项事件的,发包人承包人应调整合同价款。清单缺项漏项的价款调整当分部分项工程量清单出现缺项漏项,造成新增工程量清单项目,属于第64.2款规定情况的,按其规定调整;否则按以下规定调整:67.2(1)合同中已有适用的单价或总价,按合同已有的价格进行调整;(2)合同中只有类似的单价或总价,可以参照类似价格进行调整;分部分项工程(3)合同中没有适用或类似的单价或总价,由承包人依据工程资料、计量规项目费的调整则和计价办法、工程造价管理机构发布的参考价格和承包人报价浮动率提出单价或总价。其中,招标工程:承包人报价浮动率=(中标价格/最高报价值)×100%;非招标工程:承包人报价浮动率=(报价值/施工图预算)×100%。67.3当分部分项工程量清单出现缺项漏项,引起增加措施项目时,承包人有权提出调整措施项目费。承包人提出调整措施项目费的,应事先将拟实施的方案提交措施项目费的监理工程师确认,并详细说明措施项目的变化情况。拟实施的方案经监理工程调整师认可,并取得发包人批准后执行。该情况下,由承包人按实际发生的措施项目和第67.2款单价或合价调整规定,按下述公式向发包人提出,由造价工程师核实并经发包人确认后调整相应价款。秘书之家—全网资源每日更新www.mishuzj.comM1=M0+∆M式中:M1——合同工程结算的措施项目费;M0——承包人在工程量清单中填报的措施项目费;∆M——增加部分的措施项目费;如果承包人未按本条规定事先将拟实施的方案提交给监理工程师,则认为分部分项工程量清单缺项漏项不引起措施项目费的调整或承包人放弃调整措施项目费的权利。68物价涨落和后继法律法规变化68.1物价涨落引起(!)合同履行期间,出现本合同工程人工、材料、设备和施工机械台班价格合同价款的调变化符合或超过本条规定幅度的,发包人承包人应调整合同价款。调整时,由整发包人承包人不利一方提出,经有利一方确认后执行。(2)当工程造价管理机构发布的人工单价与合同工程基准期人工单价发生变化时,按工程造价管理机构发布的人工单价进行调整。(3)承包人采购材料设备的,当工程造价管理机构发布的材料、设备价格和施工机械台班单价涨落分别超过合同工程基准期价格5%和10%时,除专用条款另有约定外,按下列方法之一进行调整。1)价格系数法C′n=cn.pn=cn(a+b·Ln/L0+c·En/E0+……q·Mn/M0)式中C′n——调整后第n支付期间应支付的合同价款;Cn——调整前第n支付期间应支付的合同价款;Pn——第n支付期间合同价款调整系数。“a”是基准期固定系数,表示合同付款中的不予调整部分的权重系数;“b”、“c”、……、“q”分别表示基准期各相关要素占合同价款总额的权重系数,可表示材料、设备、机械台班等资源。发包人承包人应在专用条款中逐一明确各资源的权重系数,要求:a+b+c+……+q=1。“Ln”、“En”、……、“Mn”表示第n支付期间工程造价管理机构发布的各相关要素的参考价格;“L0”、“E0”、……、“M0”表示基准期工程造价管理机构发布的各相关要素的参考价格。秘书之家—全网资源每日更新www.mishuzj.com2)造价信息法工程造价管理机构有规定的,按其规定调整。没有规定的,按发布的材料、设备价格和施工机械台班单价调整,但应扣除本款规定幅度内的承包人应承担的风险费用。后继法律、法(4)承包人应在采购材料、设备前,向发包人提出一份能阐明采购材料、设规变化引起合备的数量和新的单价的书面报告。发包人在收到承包人书面报告后的3个工作同价款的调整日内,并经监理工程师核实、签认用于本合同工程后予以确认;发包人在收到承包人书面报告后的3个工作日内未确认的,视为书面报告已被认可,作为调整合同价款的依据。承包人未经发包人确认即自行采购材料、设备,再向发包人提出调整合同价款的,如发包人不同意,则合同价款不予调整。(5)发包人供应材料设备的,不适用本款第(3)点、第(4)点规定,由发68.2包人按照实际变化调整,在本合同工程造价内列支。后继法律、法在合同工程基准期以后,国家或省颁布的法律、法规、规章和政策发生了变化,规变化引起合且因执行上述法律、法规、规章和政策致使承包人在履行合同期间的费用发生同价款的调整了除第68.1款规定以外的增减,则应调整合同价款。调整的合同价款,由造价工程师根据上述法律、法规、规章和政策的规定,按照本合同工程的实际变化情况提出,经发包人承包人确认后执行。69项目特征描述不符69.1发包人在工程量清单中描述的工程量清单项目特征,应被认为是准确的和全面的,并且与实际施工设计图纸一致。承包人应按发包人提供的工程量清单项目项目特征的准特征描述的全部内容实施本合同工程,直到其被改变为止。确性69.2合同履行期间,出现实际施工设计图纸(含设计变更)与招标文件提供的工程量清单项目特征描述不符的,发包人承包人应调整合同价款。项目特征描述该情况下,由承包人按照实际施工的项目特征重新确定分部分项工程项目以及不符的价款调发生的措施项目的综合单价,向发包人提出调整价款,由造价工程师核实并经整秘书之家—全网资源每日更新www.mishuzj.com发包人确认后调整相应合同价价款。70合同价款调整程序70.1合同履行期间,出现第64条至第69条工程量的偏差、工程变更、分部分项工程量清单缺项漏项、项目特征描述不符、物价涨落、后继法律、法规、规章和合同价款调整政策的变化等合同价款调整事件的,发包人承包人应按其规定调整合同价款。事件出现合同价款调增事件时,承包人应及时以书面形式通知发包人,抄送监理工70.2程师。发包人应在收到书面通知后的7天内予以确定;发包人在收到书面通知后的7天内未确定的,视为书面通知已被认可。合同价款调增事件的确定承包人应在书面通知确定后的14天内,向造价工程师提出合同价款调整报告;如承包人在书面通知确定后的14天内未提出合同价款调整报告的,则造价工70.3程师可以在报经发包人批准后,根据实际情况决定是否调整合同价款以及调整的金额。承包人提出合同价款调整报告及其限制70.4造价工程师应在收到合同价款调整报告之日起14天内对其核实,并予以确认或提出协商意见。造价工程师在收到合同价款调整报告之日起14天内未确认合同价款调整的核也未提出协商意见的,视为合同价款调整报告已被确认。造价工程师提出协商实与支付意见的,合同双方应在承包人收到协商意见后的14天内进行协商确定;协商未能达成一致的,由造价工程师暂定调整的合同价款,通知承包人并抄报发包70.5人。被确认或被暂定的合同价款,作为追加合同价款,与工程进度款同期支付。合同价款调减事件出现合同价款调减事件时,发包人可按本条规定的时限和要求,向承包人提出的处理合同价款调整报告以及调整的金额。71支付事项71.1秘书之家—全网资源每日更新www.mishuzj.com支付工程款项发包人应按下列规定向承包人支付工程款及其他各种款项:(1)预付款按第72条的规定支付;71.2(2)安全防护、文明施工措施费按第73条规定支付;(3)进度款按第74条的规定支付;延迟支付的利(4)竣工结算款按第77条的规定支付;息计算(5)质量保证金按第78条的规定支付。71.3如果发包人延迟支付款项,则承包人有权按专用条款约定的利率计算和得到利息。计息时间从应支付之日算起直到该笔延迟款额支付之日止。专用条款没有承包人提供支约定利率的,按照中国人民银行发布的同期同类贷款利率计算。付凭证如果造价工程师有要求,承包人应向造价工程师提供其对雇员劳务工资、分包71.4人已完工程和供应商已提供材料设备的支付凭证。如果承包人未能提供上述凭证,视为承包人未向雇员、分包人、供应商支付。承包人不按规如果承包人不按雇员劳务合同和政府有关规定支付雇员劳务工资、不按分包合定支付款项的同支付分包人工程款或不按购销合同支付材料设备供应商货款,可认为承包人限制违约。若在造价工程师书面通知改正之后的7天内,承包人仍未采取措施补救的,发包人可在不损害承包人其他权利的前提下,实施下列工作:(1)立即停止向承包人支付应付的款项;(2)在合同履行相应时期应付的工程价款范围内,直接向雇员、分包人和材料设备供应商支付承包人应付的款项。发包人在实施上述工作后的14天内应以书面形式通知承包人,抄送造价工程师。造价工程师在签发下期支付证书时,应扣除已由发包人直接支付的款项。因上述工作发生的费用由承包人承担;给发包人造成损失的,承包人应赔偿损失。承包人提出合同价款调整报告及其7限2制预付款72.1约定预付款发包人承包人可以约定预付款,预付款金额、支付办法和抵扣方式应在专用条72.2秘书之家—全网资源每日更新www.mishuzj.com预付款支付申款中明确。请的核实与支付承包人在完成下列工作后,应按专用条款的约定向造价工程师发出预付款支付申请,并抄送发包人。72.3(1)按第26.1款规定提供履约担保并签订本合同协议书;(2)向发包人提供与预付款等额的银行保函的正本。预付款支付的造价工程师应对支付申请进行核实,并在收到支付申请后的7天内报发包人确限制认后向发包人发出支付证书,同时抄送承包人。发包人在造价工程师签发支付证书后的7天内向承包人支付预付款,并通知造72.4价工程师。预付款的扣回发包人没有按时支付预付款的,承包人可在付款期限满后向发包人提出付款要求,发包人在收到付款要求后的7天内仍未按要求支付的,承包人可在提出付72.5款要求后的第8天起暂停施工。因此造成的损失由发包人承担,工期相应顺延。退还预付款保发包人不应向承包人收取预付款的利息。预付款从应支付或将支付给承包人的函工程款中扣回。造价工程师应依据专用条款约定的抵扣方式,在签发支付证书时从应支付给承包人的款项中扣回。承包人的预付款保函在预付款全部扣回之前一直保持有效。发包人应在预付款扣完后的14天内将预付款保函退还给承包人。73安全防护、文明施工措施费73.1内容、范围发包人承包人应在专用条款中明确安全防护、文明施工措施费用的内容、范围和金额和金额,并按第42条规定做好安全防护和文明施工工作。除专用条款另有约定外,安全防护、文明施工措施费的内容和范围应以现行广东省统一工程计价依据规定为准。73.2约定支付方式发包人承包人应按建设行政主管部门的规定在专用条款中明确安全防护、文明施工措施费的预付金额、支付办法和抵扣方式。专用条款没有约定的,发包人应在工程开工后的28天内预付安全防护、文明施工措施费总额的50%,其余73.3秘书之家—全网资源每日更新www.mishuzj.com管理要求和部分在该预付款扣完之日起与工程进度款同期支付。使用限制安全防护、文明施工措施费专款专用,承包人应在财务账目中单独列项备查,不得挪作他用,否则造价工程师有权责令其限期改正;逾期未改正的,可以责令其暂停施工,因此造成的损失由承包人承担,延误的工期不予顺延。74进度款74.1约定支付期限发包人承包人应在专用条款中明确进度款的支付期的时限。专用条款没有约定和提交支付申的,支付期间以月为单位。承包人应在每个支付期间结束后的7天内向造价工请程师发出由承包人代表签署的已完工程款额报告和支付申请一式四份,详细说明此支付期间自己认为有权获得的款额,包括分包人、指定分包人已完工程的价款,并抄送发包人和监理工程师各一份。该支付申请的内容包括:(1)已完工程的价款;(2)已实际支付的工程价款;(3)本期间完成的工程价款;(4)本期间完成的计日工价款;(5)本期间应支付的暂列金额价款;(6)根据第61条规定本期间应得到或扣除的误期赔偿费;(7)根据第65条和第66条规定应支付的工程变更价款;(8)根据第68条规定物价和后继法律法规的调整;(9)根据第73条本期间应扣回的预付款;(10)根据第73条规定本期间应支付的安全防护、文明施工措施费;(11)根据第78条本期间应扣留的质量保证金;(12)根据合同规定,本期间应支付或扣留(扣回)的其他款项;(13)本期间应支付的工程价款。74.2签发期中支付造价工程师在收到上述资料后,应按第57条的规定进行计量,并根据计量结证书果和合同约定对资料内容予以核实。在收到上述资料后的28天内报发包人确认后向发包人发出期中支付证书,同时抄送承包人。如果该支付期间应支付金额少于专用条款约定的期中支付证书的最低限额时,74.3秘书之家—全网资源每日更新www.mishuzj.com进度款支付造价工程师不必按本款开具任何支付证书,但应通知发包人和承包人。上述款额转期结算,直到应支付的款额累计达到专用条款约定的期中支付证书的最低74.4限额为止。签发期中支付发包人应在造价工程师签发期中支付证书后的14天内按期中支付证书向承包证书的限制人支付进度款,并通知造价工程师。74.5如果造价工程师未在第74.2款规定的期限内签发期中支付证书,则视为承包人的支付申请已被认可,承包人可向发包人发出要求付款的通知。发包人应在进度款支付的收到通知后的14天内,按承包人申请支付的金额支付进度款。限制发包人未按第74.3款和第74.4款规定支付进度款的,承包人有权根据第62.274.6款规定获得延迟支付的利息,并可向发包人提出付款要求。发包人在收到付款要求后的7天内仍未按要求支付的,承包人可在提出付款要求后的第8天起暂修正支付证书停施工,因此造成的损失由发包人承担,工期相应顺延。造价工程师有权在期中支付证书中修正以前签发的任何支付证书。如果合同工程或其任何部分没有达到质量要求,造价工程师有权在任何期中支付证书中扣除相应价款。75费用索赔75.1发出索赔意向如果承包人根据合同约定提出任何费用或其它形式的损失索赔时,应在该索赔书事件首次发生之后的14天内向造价工程师发出索赔意向书,并抄送发包人。75.2索赔记录的保在索赔事件发生时,承包人应保存当时的记录,作为申请索赔的凭证。造价工存和审查程师在接到索赔意向书时,无需确认是否属于发包人责任,应先审查记录并指示承包人进一步作好补充记录。承包人应配合造价工程师审查其记录,在造价工程师有要求时,应当向造价工程师提供记录的复印件。75.3在发出索赔意向书后的14天内,承包人应向造价工程师提交索赔报告和其它有关资料。如果索赔事件持续进行,承包人应每隔7天向造价工程师发出索赔提交索赔报告75.4秘书之家—全网资源每日更新www.mishuzj.com无权索赔意向书,在索赔事件终了后的14天内,提交最终索赔报告和有关资料。75.5如果承包人提出的索赔未能遵守第75.1款至第75.3款规定,则承包人无权获得索赔或只限于获得由造价工程师按提供记录予以核实的那部分款额。核实索赔报告和协商造价工程师在收到承包人提供的索赔报告和有关资料后的28天内予以核实或要求承包人进一步补充索赔理由和证据,并与发包人、承包人协商确定承包人75.6有权获得的全部或部分的索赔款额;协商不能达成一致的,由造价工程师暂定,通知承包人并抄报发包人。如果造价工程师在规定期限内未予答复也未对承包反索赔人作出进一步要求,视为该项索赔已经被认可。75.7承包人未能按合同约定履行各项义务或发生错误,给发包人造成损失,发包人可按本条规定的时限和要求向承包人提出索赔。索赔款支付造价工程师应将根据第75.5款和第75.6款规定确定或暂定的结果通知承包人并抄报发包人。索赔款额列入合同价款,与工程进度款或竣工结算款同期支付或扣回。76现场签证76.1现场签证的提发包人要求承包人完成合同以外的零星项目、非承包人责任事件等工作的,应出以书面形式向承包人发出工作指令;承包人在接到书面通知后,应及时向发包人提出现场签证。现场签证办理完毕后,承包人应及时实施相关工作。76.2确认签证报告除专用条款另有约定外,承包人应在接到发包人书面指令后的7天内,向发包人提出签证报告。发包人应在收到承包人的签证报告48小时内予以确认或提出修改意见;发包人在收到承包人的签证报告48小时内未确认也未提出修改意见的,视为该签证报告已经认可。76.3缺价项目的签对于没有相应计日工单价或合同中没有适用单价的项目,发包人承包人应在签证证中列明完成这类项目所需的人工、材料、机械台班的数量和单价。76.4现场签证发生的费用,经发包人承包人确认后列入合同价款,与工程进度款同签证费用支付及限制秘书之家—全网资源每日更新www.mishuzj.com期支付。未经发包人签证、确认,承包人擅自实施相关工作的,除非征得发包人同意,否则发生的费用由承包人承担。77竣工结算与结算款77.1约定结算程序发包人承包人应在专用条款中明确办理竣工结算的程序和时限。专用条款没有和时限约定的,竣工结算按第77.2款至第77.7款的规定办理。在办理竣工结算期间,按第71条规定的支付不停止。77.2递交结算文件工程竣工报告经发包人认可后的28天内,承包人应根据国家、省规定的格式及其限制向造价工程师递交由承包人代表签署的竣工工程款额报告、竣工支付申请和竣工结算文件一式四份,并附上完整的结算资料,详细列出下列内容,同时抄送发包人和监理工程师各一份:(1)根据合同完成全部或所有工程的总造价;(2)承包人认为根据合同规定发包人应付的所有款项。在未取得延期的情况下,承包人未在本款规定的时间内递交工程结算文件的,造价工程师可根据自己掌握的情况编制竣工结算文件,在报经发包人批准后作为竣工结算和支付的依据,承包人应予以认可。77.3核实结算文件造价工程师应在收到承包人按第77.2款规定递交的文件和资料后的28天内进及其限制行核实,并向承包人提出完整的核实意见(包括进一步补充资料和修改结算文件),同时抄报发包人。承包人在收到核实意见后的28天内按造价工程师提出的合理要求补充资料,修改竣工结算文件,并再次按第77.2款规定递交竣工工程款额报告、竣工支付申请和竣工结算文件。造价工程师在收到文件和资料后的28天内未提出核实意见的,视为造价工程师对承包人递交的竣工工程款额报告、竣工支付申请和竣工结算文件已核实无误。77.4复核再次递交造价工程师应在收到承包人按第77.3款规定递交的文件和资料后28天内进行结算文件和签复核,并将复核结果通知承包人、抄报发包人。发竣工结算支(1)经复核无误的,除属于第79条规定的争议外,发包人应在7天内予以认付证书可并在竣工结算文件上签字确认,自此竣工结算文件生效;造价工程师在秘书之家—全网资源每日更新www.mishuzj.com随后的7天内,按生效的结算文件向发包人签发竣工结算支付证书,同时抄送承包人。(2)经复核认为有误的:无误部分按本款第(1)点规定办理不完全竣工结算,签发无误部分的结算支付证书;有误部分由造价工程师与发包人承包人协商解决,或按照第79条规定处理。77.5发包人应在造价工程师签发竣工结算支付证书后的28天内向承包人支付竣工结算款,并通知造价工程师。竣工结算款支付发包人未按第77.5款规定支付竣工结算款的,承包人有权依据第71.2款规定取得延迟支付的利息,并可催告发包人支付结算款。竣工结算支付证书签发后77.656天内仍未支付的,承包人可与发包人协商将该永久工程折价,也可直接向人民法院申请将该永久工程依法拍卖,承包人就该永久工程折价或拍卖价款优竣工结算款支先受偿。付的限制工程竣工验收报告经发包人认可后28天内,承包人未能向发包人提交竣工结77.7算文件及完整的结算资料,拖延工程竣工结算的,发包人要求交付永久工程,承包人应当交付;发包人不要求交付永久工程,承包人承担照管永久工程责任。拖延结算的工程交付因工程性质或政府管理等方面的需要,发包人对工程竣工结算有特殊要求的,应在专用条款中明确。77.8约定结算特殊要求78质量保证金78.1质量保证金的质量保证金用于承包人对工程质量的担保。承包人未按约定及有关法律法规的用途和限制规定履行质量保修义务的,发包人有权从质量保证金中扣留用于质量返修的各项支出。78.2约定质量保证除专用条款另有约定外,质量保证金为合同价款的3%,发包人将按该比例从金每次应支付给承包人的工程款中扣留。78.3质量保证金返工程竣工验收合格满二年后的28天内,发包人应将剩余的质量保证金返还给还秘书之家—全网资源每日更新www.mishuzj.com承包人。剩余质量保证金的返还,并不能解除承包人按合同约定应承担的质量保修责任。七、合同争议、解除与终止79合同争议79.1认可暂定结果本合同履行期间,合同双方应在收到监理工程师或造价工程师依据合同约定作或产生争议出暂定结果之后的14天内,对暂定结果予以确认或提出意见。合同双方对暂定结果认可的,应以书面形式予以确认,暂定结果成为最终决定,对合同双方都有约束力;合同双方或一方不同意暂定结果的,应以书面形式向监理工程师或造价工程师提出,说明自己认为正确的结果,同时抄送另一方,此时该暂定结果成为争议。除非本合同已解除,在暂定结果不实质影响双方履约的前提下,双方应实施该结果,直到其被改变为止。合同双方在收到监理工程师或造价工程师的暂定结果之后的14天内,未对暂定结果予以确认也未提出意见的,视为合同双方已认可暂定结果。79.2双方协商争议发生后的14天内,合同双方可进一步进行协商。协商达成一致的,双方应签订书面协议,并将结果抄送监理工程师或造价工程师;协商仍不能达成一致的,按第79.3款至第79.6款规定进行调解或认定、仲裁或诉讼。79.3解决争议方式合同双方没有按第79.2款规定进一步协商的,或虽然协商但未在规定期限内达成一致的,合同双方或一方应在争议发生后的28天内,将争议提交争议调解或认定机构处理,或直接按第79.6款规定提请仲裁或诉讼。合同双方或一方逾期既未将争议提交调解或认定机构,也未提请仲裁或诉讼的,视为合同双方已认可暂定结果,暂定结果成为最终决定,对合同双方都有约束力。79.4争议调解或认定机构在收到争议调解或认定请求后,可组织调查、勘察、计量等工作,合同双方应为其开展工作提供便利和协助。争议调解或认定机构应就调解或认定争议做出书面调解或认定结果,并通知合同双方。除合同双方认可并在专用条款约定外,下列机构为争议调解或认定机构:(1)建设工程安全监督机构负责有关工程安全方面争议的调解或认定;79.5秘书之家—全网资源每日更新www.mishuzj.com调解或认定结(2)建设工程质量检测机构负责有关工程质量方面争议的调解或认定;果的确认(3)建设工程造价管理机构负责有关工程造价方面争议的调解或认定。79.6合同双方或一方在收到争议调解或认定机构书面结果后的28天内,仍可按第79.6款规定将争议提请仲裁或诉讼。逾期未提请仲裁或诉讼的,争议调解或认仲裁或诉讼定机构作出的书面结果是最终结果,对合同双方都有约束力。但因涉嫌腐败被司法机关认定需要改变的除外。79.7合同双方或一方在收到争议调解或认定机构的书面结果后的28天内,可按专争议期间继续用条款约定的下列任一种方式解决争议:施工(1)向约定的仲裁委员会申请仲裁;(2)向有管辖权的人民法院提起诉讼。争议期间,除出现下列情况,双方都应继续履行合同,保持连续施工状态,保护好已完工程:(1)双方协议停止施工;(2)一方违约导致合同确已无法履行而停止施工;(3)调解时双方同意停止施工;(4)仲裁机构或法院认为需要且双方同意停止施工。80合同解除80.1协商一致解除发包人承包人协商一致,可以解除合同。80.2因不可抗力致使合同无法继续履行的情况下,发包人承包人可以解除合同。不可抗力导致解除80.3承包人有下列情形之一者,发包人可以解除合同:(1)承包人未能在规定的开工期限内开工,经监理工程师催告后的28天内仍因承包人原因解除未开工;80.4秘书之家—全网资源每日更新www.mishuzj.com因发包人原因(2)进度计划未表明有停工且监理工程师也未授权停工,但承包人停止施工时解除间持续达28天或累计停止施工时间达42天的;(3)承包人破产或清偿的,但以机构重组或联合为目的的除外;(4)承包人拖延完工且可偿付的误期赔偿费已达到专用条款约定最高限额的;(5)承包人明确表示不履行合同规定主要义务的;(6)承包人未遵守合同约定或监理工程师的指令,经监理工程师书面指出后仍未按要求改正的;(7)承包人在投标过程中或履行合同期间参与欺诈行为的;(8)承包人转包工程、违法分包或未经许可擅自分包工程的;(9)承包人被认为是严重违反合同的其他违约行为。在这种情况下,发包人可自行或指派第三方实施、完成合同工程或其任何部分,并可使用根据第16.2款留下的承包人施工机械、周转性材料和临时工程,直至永久工程完工为止。发包人有下列情形之一者,承包人可以解除合同:(1)非承包人原因未在约定期限内发出开工令,经承包人催告后28天内仍未发出开工令的;(2)非承包人原因造成暂停施工持续84天以上或累计停工时间超过了140天的;(3)发包人破产或清偿的,但以机构重组或联合为目的的除外;(4)发包人未按合同约定向承包人支付工程款,经承包人催告后28天内仍未支付的;(5)发包人未履行合同约定的义务,致使承包人无法继续施工的;(6)发包人提供的设计图纸存在缺陷或供应的材料设备不符合强制性标准,致使承包人无法施工,经承包人催告后28天内仍未修正或更换的;(7)发包人被认为是严重违反合同的其他违约行为。80.5合同一方根据第80.2款至第80.4款规定要求解除合同的,应以书面形式向另一方发出解除合同的通知,对方收到通知时合同即告解除。对解除合同有争议书面通知合同的,应按第79条规定处理。解除80.6合同解除后双秘书之家—全网资源每日更新www.mishuzj.com方的责任和义务合同一旦解除,承包人应立即停止施工,保证现场安全,尽快撤离现场,并将所有与本合同有关的施工文件、设计文件移交给监理工程师。发包人应为承包人的撤离提供便利和协助。81合同解除的支付81.1协商一致解除根据第80.1款规定解除合同的,按达成的协议办理结算和支付工程价款。的支付81.2不可抗力解除根据第80.2款规定解除合同的,发包人应向承包人支付合同解除之日前已完的支付成工程但尚未支付的工程款。此外,发包人还应支付下列款项:(1)已实施或部分实施的措施项目费应付款额;(2)承包人为合同工程合理订购且已交付的材料设备款额。发包人一经支付此项款额,该材料设备即成为发包人的财产;(3)承包人为完成合同工程而预期开支的任何合理款额,且该项款额未包括在本款其他各项支付之内;(4)根据第29.3款规定的任何工作应得到的款额;(5)根据第80.6款规定承包人撤离现场所需的合理款额,包括雇员遣送费和临时工程拆除、施工机械运离现场的款额。发包人承包人按第77条规定办理,但扣除合同解除之日前发包人应向承包人收回的任何款额。如果应扣除的款额超过了应向承包人支付的款额,则承包人应在合同解除后的56天内将其差额退还给发包人。81.3因承包人原因根据第80.3款规定解除合同的,发包人暂停向承包人支付任何款额,造价工解除的支付程师应在合同解除后28天内核实合同解除时承包人已完成的全部工程价款以及已运至现场的材料设备的价款,并扣除误期赔偿费(如有)和发包人已支付给承包人的各项款额,同时将结果通知承包人并抄报发包人。发包人承包人应在收到核实结果后的28天内予以确认或提出意见,并按第77.4款第(1)点、第(2)点规定办理。如果应扣除的款额超过了应向承包人支付的款额,则承包人应在合同解除后56天内将其差额退还给发包人。81.4因发包人原因根据第80.4款规定解除合同的,发包人除应按第81.2款规定向承包人支付各解除的支付项款额外,还应支付给承包人由于解除合同而引起或涉及的对承包人的损失或秘书之家—全网资源每日更新www.mishuzj.com损害的款额。该笔款额由承包人提出,造价工程师核实后与发包人承包人协商确定,并在确定后的7天内由造价工程师向发包人签发支付证书,抄送承包人。协商不能达成一致的,按照第79条规定处理。82合同终止82.1合同解除后的合同解除后,除双方享有第79条至第81条规定的权利外,本合同即告终止,终止但不损害因一方在此以前的任何违约而使另一方应享有的权利,也不影响双方在合同中约定的结算和清理条款的效力。82.2双方履行完全除第54条和第78条规定的工程质量保修外,发包人承包人履行完合同全部义部义务后的终务,发包人向承包人支付竣工结算价款完毕,承包人向发包人交付竣工工程后,止本合同即告终止。82.3合同终止后双本合同的权利义务终止后,发包人承包人仍应当遵循诚实信用原则,履行通知、方的义务协助、保密等义务。八、其他83缴纳税费83.1约定缴纳一切发包人、承包人及其分包人应按照国家现行税法和有关部门现行规定缴纳合同税费工程需缴的一切税费。83.2没交或少交税合同任何一方没交或少交合同工程需缴税费的,由违法方承担一切责任;给另费的责任一方造成损失的,应赔偿其损失。84保密要求84.1提供保密信息合同双方应在合同规定期限内提供保密信息。自对方收到保密信息之日起,双和履行保密义务84.2秘书之家—全网资源每日更新www.mishuzj.com保密信息知悉方应履行保密义务;除双方另有约定外,保密义务不因合同完成而终止。权限合同双方仅允许因执行本合同而使用另一方提供的保密信息。除双方书面委派84.3执行本合同应知悉保密信息的人员外,任何一方不得将另一方相关的或属于另一方所有的保密信息提供给第三方。任何一方不得超出允许范围从另一方复制、签订保密协议摘录或转移任何保密信息。任何保密信息的公布,均应事先征得提供方的书面同意。84.4合同双方应与执行本合同应知悉保密信息的人员签订保密协议,并及时提交一配合政府要求份给另一方。双方应以保护自身秘密的谨慎态度采取有效措施保护另一方的保并做好保密工密信息,避免保密信息被不当公开或使用。任何一方若发现有第三方盗用或滥作用另一方保密信息时,应及时通知另一方。84.5如果法律法规或政府执法、监督管理等有要求,合同任何一方应积极配合和支持,并提供需要的保密信息。需提供另一方保密信息的,应立即书面通知另一书面说明保密方,以便另一方及时履行义务。若另一方未能及时作出回应的,除依法应提供程度另一方信息外,应尽最大努力维护另一方合法权益。保密信息应由提供方以书面形式说明保密程度;以口头形式提供的,则提供方应在提供后28天内以书面形式予以确认。保密信息包括但不限于双方确认的信息,还包括与材料设备产品、价格、工程设计、图纸、技术、工艺和财务等相关信息。但不包括下述信息:(1)提供前已由双方所持有的;(2)已公开发表或非对方原因向公众公开的;(3)已由各相关方书面同意其公开的;(4)在未获取保密信息前由对方独立开发的;(5)对方从对保密信息不承担保密义务的第三方处合法获得的。85廉政建设85.1廉政建设发包人承包人在签订本合同时,应同时签订廉政合同,作为本合同的附件。发85.2秘书之家—全网资源每日更新www.mishuzj.com违反责任包人承包人在合同履行期间应遵守国家和政府有关廉政方面的规定和要求,禁止任何腐败行为。如果承包人用行贿或其他不正当手段,影响或已经影响了发包人和监理工程师、造价工程师等人员,以求获得或已获得不当利益的,则发包人除追究当事人责任外,因承包人的上述行为造成发包人的损失或工程损害的,发包人应要求承包人承担一切责任,包括赔偿。情节严重者,发包人有权解除合同,并按照第80条、第81条规定处理。86合同份数86.1约定提供合同除专用条款另有约定外,发包人应按第86.2款、第86.3款规定的份数免费为文件承包人提供合同文本。86.2正本效力本合同正本两份,具有同等效力,由发包人承包人分别保存一份。86.3副本效力本合同副本份数,由发包人承包人根据需要在专用条款中约定。正本与副本具有同等效力,当正本与副本不一致时,以正本为准。
